1、一、編制依據二、工程概況三、質量目標四、質量體系五、創優部署六、質量保證預控技術措施1、模板技術措施2、鋼筋技術措施3、砼技術措施4、外墻技術處理5、成品保護七、創優質量保證措施八、質量過程檢驗計戈U九、施工管理要求一、編制依據1、北京出版社業務樓工程施工合同合同名稱簽訂日期北京出版社業務樓施工合同2005年5月22日2、工程施工圖紙序號名稱編號1北京出版社業務樓結構施工圖結1結372北京出版社業務樓建筑施工圖建1建423、主要規范、規程類別名稱編號國家高層民用建筑設計防火規范GB50045-95工程測量規范GB50026-93標準地下防水工程施工及驗收規范GB50208-2002混凝土結構工

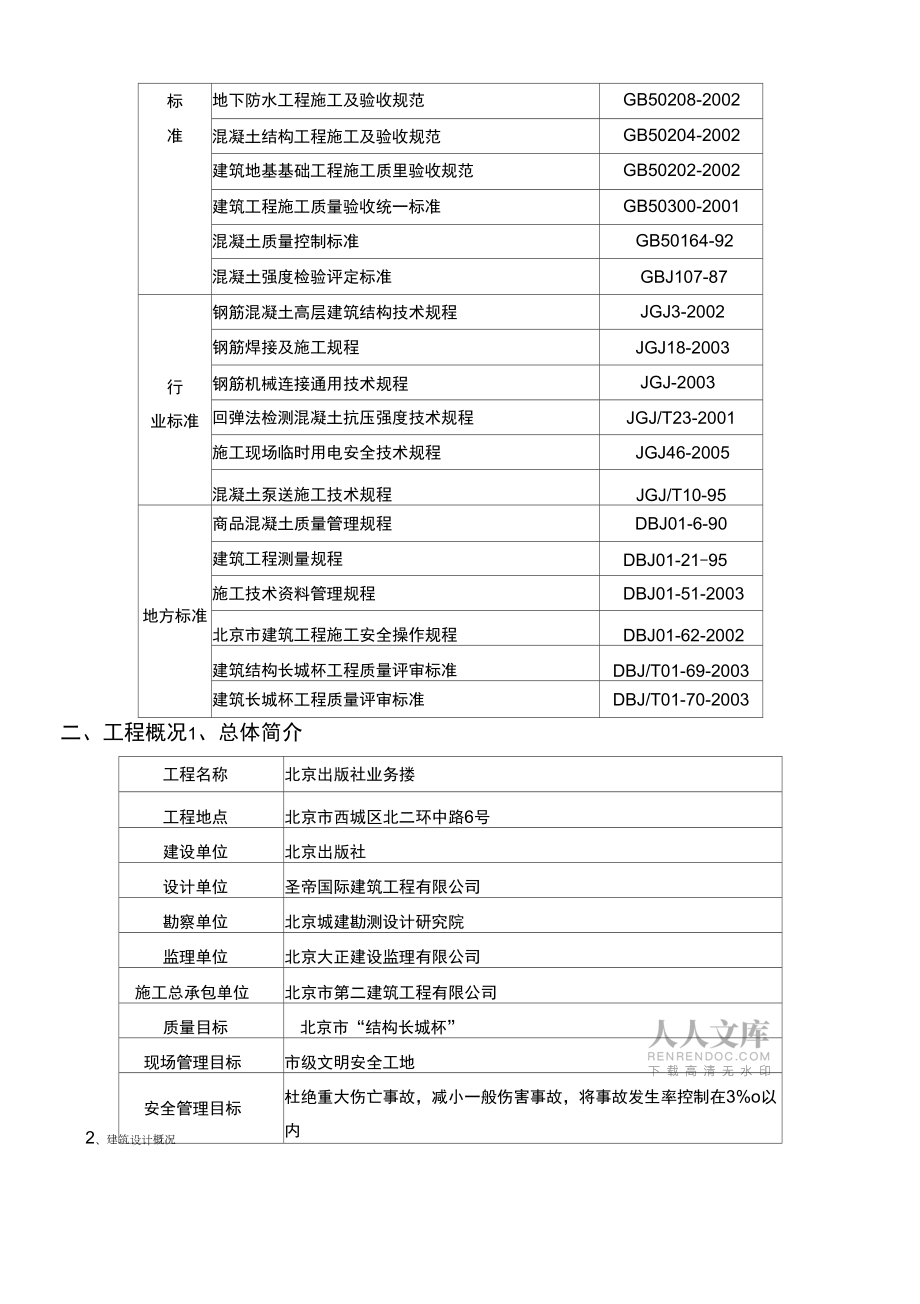

2、程施工及驗收規范GB50204-2002建筑地基基礎工程施工質里驗收規范GB50202-2002建筑工程施工質量驗收統一標準GB50300-2001混凝土質量控制標準GB50164-92混凝土強度檢驗評定標準GBJ107-87行業標準鋼筋混凝土高層建筑結構技術規程JGJ3-2002鋼筋焊接及施工規程JGJ18-2003鋼筋機械連接通用技術規程JGJ-2003回彈法檢測混凝土抗壓強度技術規程JGJ/T23-2001施工現場臨時用電安全技術規程JGJ46-2005混凝土泵送施工技術規程JGJ/T10-95地方標準商品混凝土質量管理規程DBJ01-6-90建筑工程測量規程DBJ01-21-95施工技

3、術資料管理規程DBJ01-51-2003北京市建筑工程施工安全操作規程DBJ01-62-2002建筑結構長城杯工程質量評審標準DBJ/T01-69-2003建筑長城杯工程質量評審標準DBJ/T01-70-2003二、工程概況1、總體簡介工程名稱北京出版社業務摟工程地點北京市西城區北二環中路6號建設單位北京出版社設計單位圣帝國際建筑工程有限公司勘察單位北京城建勘測設計研究院監理單位北京大正建設監理有限公司施工總承包單位北京市第二建筑工程有限公司質量目標北京市“結構長城杯”現場管理目標市級文明安全工地安全管理目標杜絕重大傷亡事故,減小一般傷害事故,將事故發生率控制在3%o以內2、建筑設計概況工程性

4、質公共建筑工程規??偨ㄖ娣em2地下m地上14040m占地面積2650m層數地下2層地上12層建筑高度45m建筑層高地下二層4.500m地下一層4.200m首層4.200m標準層3.500m絕對標咼47.45m室內外咼差0.45m基底標高-10.35m建筑類別高層辦公建筑耐火等級I級建筑防水地下SBS聚脂胎咼聚物改性瀝青防水卷材1屋面SBS聚脂胎咼聚物改性瀝青防水卷材廚房、衛生間JS防水涂料隔墻陶?;炷翖l板隔墻外裝修外墻裝修一層為干掛花崗石,二層以上為面磚和玻璃幕墻內裝修樓地面混凝土、地磚、地板、花崗石等內墻面乳膠漆、花崗石、面磚等頂棚石膏板、鋁合金方板吊頂?shù)乳T窗木質防火門、膠合板門、鋁合金

5、窗等屋面上人、不上人電梯6部3、結構設計概況項目內容結構形式基礎結構形式筏型滿堂基礎主體結構形式框架剪力墻樓板及屋面板現澆鋼筋混凝土地基土質、水位土質情況重粉質粘土、粉質粘土地下水位上層滯水-3.9m,潛水13.9m地基承載力200Kpa地下防水混凝土自防水及卷材防水層底板、外墻為C50,抗?jié)B等級S8混凝土等級柱、剪力墻梁板±0.00m以下C50C40C30±0.00m25.85mC50C30C3025.85m以上C40C30C30鋼筋類別一級HPB235X級HRB335E級HRB400三、質量目標1、工程質量目標:混凝土結構工程檢驗批、分項、分部工程全部合格,確保北京市“

6、北京市結構長城杯”1)、質量階段目標序號分部工程質量等級目標要求1地基與基礎工程優良1、所有分項工程必須符合GB50300-2001驗評標準2、地下防水及防水砼必須優良,保證不滲不漏。3、鋼筋、模板、砼必須符合北京市優質結構工程初評檢杳質量標準2主體結構工程優良1、所有分項工程必須符合GB50300-2001驗評標準2、鋼筋、模板、砼必須符合北京市優質結構工程初評檢杳質量標準2) 、主要控制內容(1) 施工組織管理細目評價內容: 質量計劃目標和預控措施、質量體系與過程控制、施工組織設計指導性 施工方案針對性、技術交底可行性、執行管理文件、措施嚴肅性各項管理在施工現場成效、管理創新、技術進步情況

7、(2) 模板工程細目評價內容:模板設計和制作質量、模板安裝質量、模板拆除質量模板安裝觀感質量、模板安裝尺寸偏差、模板設計、工藝改革創新(3) 鋼筋工程細目評價內容:鋼材質量、鋼筋半成品加工質量、鋼筋連接、接頭質量 配筋及節點構造質量、保護層質量 鋼筋安裝綁扎質量及尺寸偏差、鋼筋工程觀感質量過程控制狀況(4) 混凝土工程細目評價內容:現場試驗設備條件、原材料質量和管理 攪拌工藝、配合比、強度、性能、混凝土運輸、澆筑、振搗 混凝土養護(測溫)、結構構件尺寸偏差 結構觀感質量、現場管理、過程控制(5) 技術資料施工管理資料、施工技術資料、施工物資資料 施工記錄(含測量資料)、施工試驗記錄 施工驗收資

8、料(含質量評定表)、施工資料內容真實性、準確性 施工資料整理和審簽手續完備性四、質量體系1、質量領導小組成員組長:馬連忠副組長:吳夕強、趙敏組員:盧力民、李龍祥、向選華、李桂英、姜紅、齊樹生2、成員主要職責:馬連忠:負責工程的創優總體部置,策劃及創優的指導與協調。吳夕強:負責工程組織及創優質量管理工作。趙敏:負責施工方案及技術措施的控制管理工作。李龍祥:負責施工質量的監督、檢查、驗收工作。齊樹生:負責配屬分包合同履約的質量管理工作。姜紅:負責試驗管理及試驗資料統計管理工作。技術資料、質量保證資料的收集、整理工作李桂英:負責進場物資的驗證、管理工作盧力民、向選華:負責施工管理、質量控制工作、工程

9、圖片的收集。3、質量保證組織體系圖五、創優部署1、創優時間安排根據施工進度計劃長城杯檢查分兩次進行項目經第一次為結構完成至io層!頂板模板拆除至七層,驗收時間初步定為b月上旬經理第二次為11層墻體、頂板施工,驗收時間初步定為8月上旬2、創優驗收安排長城杯工程檢查時,安排如下接待工作聯系工作由馬連忠負責3、技術負責人財務核算組責接待工作由吳夕現場環境由齊樹生負責內業資料由技術組負責到人會議室布置技術組、辦公室負責到人現場文明施工安全部負責到人現場標識、路線安排質量組負責創優學習計劃財質量算質綜合辦公室技內容?方針、量意識環負責人租教育培川單位目標教量保強本全工2強化質量意識施工規范、質量標準培訓

10、趙敏包工長、質量員、班組長根據工程進度安排教育培訓3月、周質量專題會總結本周質量工作,安排下月、周質量工作。趙敏項目生產組、分包負責人、工長、質量員、班組長每周六上午9:00鐘4質量、技術創優計劃頭施總結趙敏項目生產組、分包負責人、工長、質量員、每季度一次后保勤衛消可開P教育培訓形式:班組長5分包隊伍質量體系的建立培訓、指導工作吳夕強分包施工隊伍全體管理人員開工后施工隊伍進場 項目經理部定期組織管理人員及分包管理人員學習施工規范、北京市創優標準。 組織項目經理部相關部門及分包施工隊伍管理人員到北京市優質結構工程觀摩學習,工地根據施工進度展開形式多樣的教育如:板報、標語、小報等形式。4、邀請外來

11、專家檢查、指導、授課計劃授課內容參加培訓人員1長城杯工程初步注意事項全體人員2工程實體講評全體人員3長城杯實體、資料講評全體人員5、資料準備計劃1)編制施工方案結構施工階段,針對結構特點,以及考慮裝修后期,編制合理的各類施工方案,統一各樓施工節點,規范結構施工。2)收集優質過程圖片施工期間,由質檢組負責將每一工序收集優秀圖片,交由技術組編輯、整理成幻燈六、質量保證預控技術措施1、模板技術措施1)墻體、電梯井模板支設A、墻體模板拼縫處理: 大模板邊肋與面板留5mm企口,使模板面板間直接接觸,用以糾正型鋼背楞在加工過程中出現的局部彎曲,保證縫的拼接嚴密。 兩模板邊肋間留2mm可隙,在緊固對拉螺栓時

12、,在間隙內塞上海綿條,形成彈性接觸,便于螺栓緊固。 在模板下口加一道硬海綿,大模板落在硬海綿上,因其本身為柔性材料,經模板擠壓,可以將模板底與樓板間隙填實嚴密,達到避免漏漿的目的,從而解決墻下爛根的現象。B、電梯井筒內模板采用整體式筒模2)門窗框模板的制作A、門窗框模板地下室材料選用12mn厚覆面多層板制作,覆面多層板要求無腐蝕、表面平整、截面尺寸一致,無彎曲現象。B、門窗框四角采用角鋼制作,連接采用定制拉桿。3)頂板模板支設A、頂板模板采用12mm厚多層板,多層板根據現場房間尺寸大小進行組合。B、頂板模板接縫采用硬擠拼,板縫控制在2mm之內。C、模板配置盡可能大些,不宜用多塊小模板拼接,多層

13、板施工過一層后,檢查模板質量,當超過模板允許偏差,立即更換。D、墻體砼澆筑時,應略高于頂板標高15mm彈線切縫剔除,便于頂板支模。頂板模與四周墻體接縫必須嚴密,用密封條擠壓密封。4)樓梯模板支設及踏步防護A、樓梯底板模板用15mn多層板支設,上口用多層板拼制模板支設,確保踏步尺寸的準確性。澆筑砼時考慮樓梯一次成型。B、定型樓梯模板設計合理,安裝簡單,考慮在砼澆筑時,為防止樓梯模板砼振搗而上浮,因此,在樓梯模板上、下、中間用鋼管進行固定,防止其上浮。C、樓梯砼澆筑應由下往上澆筑,定型樓梯模板每五個踏步設有一振搗口,每振搗完一級,使用多層板密封其口,用頂托頂住防止砼外瀉,由此往上澆筑砼。D、樓梯拆

14、模后,隨即用鐵抹子把踏步的透氣孔抹平搓毛。并禁止施工人員通行,等到強度達到要求后,用200mm寬與踏步等長等寬的多層板在踏步立、平面進行踏步成品保護。2、鋼筋技術措施1)鋼筋加工質量控制措施A、鋼筋下料、加工采取層層控制,道道把關,鋼筋施工質量從源頭控制。B、同尺寸、同規格、同部位的成品、半成品鋼筋分別堆放,掛好標識牌?,F(xiàn)場鋼筋施工與鋼筋加工場成品鋼筋交接實行交接檢制度,避免發生漏筋、錯放筋、錨固長度、搭接尺寸不夠等現象。2)墻體鋼筋和頂板鋼筋定位A、墻體鋼筋的定位,采用上、中、下邊的控制措施。進行頂板鋼筋施工時,用排式定位筋定位墻體縱筋間距、排距,頂板砼澆筑時,不斷復核墻筋間距。綁扎墻體鋼筋

15、時,上口用排式定位筋定位,中間放一道排式定位筋定位,鋼筋的排距控制采用定位內撐筋和拉筋控制,鋼筋邊側定位用塑料墊塊進行控制。B、頂板鋼筋上下層鋼筋間距,采用雙T型鋼筋定位支架進行定位控制,支架一般采用10鋼筋制作,為避免不同規格定位支架用錯,同規格的支架放在同一木箱中,并作好標識。定位支架從墻筋邊側50mn開始,間距400-500mm并與上下層鋼筋綁扎牢固,板較薄時,采用12加長定位鋼筋支架。在澆筑頂板砼時,施工人員應在馬道上進行操作,嚴禁隨意蹬踩鋼筋,施工中鋼筋工在現場進行監護。3、砼技術措施1)砼地面的施工措施A、本工程采用隨搗隨抹砼樓地面,砼表面初凝后,用木抹子將砼表面搓毛。B、澆筑砼地

16、面施工中,嚴格控制地面標高,確保一次成活,禁止修補。預留管線孔洞位置準確、無誤,嚴格控制隨意剔鑿孔洞。2)砼澆筑的控制措施A、砼的自落高度不應超過2米,超過2米應搭設溜槽或串筒。B、墻體澆筑前,應先在底部填以50mm-100m厚與砼相同配合比的水泥砂漿。C、墻體砼應分層澆筑振搗,每層澆筑厚度及振動棒移動間距不易大于下列表規定。規格使用部位有效作用長度mm澆筑厚度mm移動間距mm巾30用于鋼筋較密墻體320400480巾50用于大面積墻體、板350430520D、為控制分層澆筑振搗厚度,應做好分層標尺桿,標尺桿截面尺寸20mm*30mm長3M分層厚度用不同油漆標識出來,并配備低壓安全手把燈,為使

17、上下層砼結合成整體,振搗棒插入下一層砼內的深度不小于50mmE、洞口處砼澆筑時,應使洞口兩側砼表面高度基本一致,振搗棒應距洞邊300mm以上,從兩側同時振搗,以防止洞口模板變形。3)底板砼裂縫控制措施A、在滿足設計強度要求的基礎上,控制水泥用量,以減少砼的溫度。B、砼中摻加粉煤灰不僅可以替代部分水泥用量,明顯降低砼的水化熱,而且還可以改善砼的和易性,增強砼的抗拉強度。C、基礎底板及頂板在砼初凝前1小時,對砼進行第二次振搗,其結果是使砼內部結構更加密實,大大減少砼表面的裂紋產生,同時可提高砼的強度。4)施工縫處理AB、墻體與頂板施工縫的處理每層墻體砼澆筑時,要比設計標高多澆筑30mm-40m,墻

18、體脫模后,按水平控制線從墻頂板部下返30mm單一圈水平墨線,然后,用云石機沿墨線切割,再用鉆子將切割的砼剔掉,連同松動的石子一起清理掉。C、頂板與墻體施工縫的處理頂板砼澆筑完成后,進行墻體放線,在鋼筋綁扎前按墻體兩側墨線用云石機切割出縫,縫深10mm然后,用鉆子將墻體線內的砼浮漿剔除。D頂板施工縫的處理頂板砼澆筑前在施工縫處,用多層板按鋼筋間距鋸出豁口,用以控制施工縫處鋼筋位置,并用15mm*15m鋼板網片沿施工縫通長固定在鋼筋上,砼澆筑好后,拆除木模,彈好順直線,用云石機沿直線切割整齊,剔除松動的石子。5)墻體砼氣泡控制措施1、在滿足砼泵送性能的前提下,盡量減少砼的坍落度,降低水灰比,減少砼

19、收縮或水分的蒸發而產生的氣泡。2、砼的振搗:振搗棒振搗時,應連續、間距均勻、振點密實,嚴禁過振或漏振,墻體砼每用振搗棒振動一遍后,人工隨即用木錘仔細敲打模板,并用附著振動器振動模板。4、外墻技術處理1)地下室墻體設備管線穿墻處理措施A、因地下室墻體內外均考慮用大模板,設備管線二次焊接引出,設備管線預埋在墻中,且焊接止水片。B、預留設備管線在墻中,其長度應比墻厚少36mm用18mm厚多層板,平面尺寸為管線直徑+100mmS行封口,并用3mm厚鋼板沿管外徑中一周焊接止水片,焊接符合規范規定。C、拆模后,剔鑿出預留管,并用相同管徑與之焊接使之伸出墻面,焊接后其焊縫必須用環氧樹脂進行密封。做防水施工時

20、,凡墻體導管預埋處,必須施工仔細,防水層做到位。2)地下室外墻穿墻螺桿的制作A、大模板上螺栓孔在眼孔處設置50mm*50mm*18n厚的方木塊,根據墻體厚度,在螺桿上焊巾8mrfg位頂撐鋼筋來控制木塊、模板間距,限位頂撐間距為B(墻厚)-36mm36mn為兩方木塊的厚度,方木塊的作用是堵住大模眼孔,防止砼外瀉。另一作用是拆模后,剔除木塊,能割除螺桿,便于抹防水砂漿。B、地下室外墻具有防水功能,在螺桿中間,焊接3mm*50mm*50m的止水鋼片。焊接必須雙面滿焊。5、成品保護1)制定切實可行成品保護措施,加強對施工人員成品保護意識的教育,成品保護的原則為:誰施工,誰保護,誰管理。2)混凝土的成品

21、保護A、柱、墻陽角,門窗洞口用寬100mm*1200m多層板條作護角。B、施工通道,施工進出入口,泵管附近的柱子、墻面、門窗洞口用塑料布進行圍擋防護C、禁止在樓地面進行任何施工作業,在地面臨時吊放鋼筋、管線時,在鋼筋、管線下放100mm*100mm木方,間距400mm七、創優質量保證措施1、新工藝、新技術、新材料的推廣成立推廣小組,另行編制推廣計劃2、結構成型質量標準序號施工項目控制要點備注1基礎底板首先對基礎底板的坑、井、墻、柱位置、標高、軸線檢查和驗砼、鋼施工收。筋、鋼筋墊層表面清理干凈,彈好鋼筋位置線,拉線綁扎底板鋼筋,注連接三意支模位置。方見證檢查鋼筋焊接、連接質量。接頭錯開,同一截面

22、錯開50%鋼筋錨固符合設計規范要求。保護層:墊塊為梅花形布置。墻、柱插筋的位置上下定位,設立定位筋,采用塑料套管進行立筋的保護,防止鋼筋污染。施工縫企口模板穩定、牢固,位置、標咼準確。砼分層澆筑,出入模溫度、坍落度、壓光、保溫養護、測溫等要點。取30%2墻柱鋼筋首先檢查調整墻、柱立筋位置墻柱鋼筋接頭50%昔開,錨固長度。柱箍筋間距100mm加密區位置控制,箍筋1350彎鉤,且必須平行,平直長度10d墻柱箍筋,水平筋必須劃定位線,、水平線,立筋要掛垂直線,尤其要控制好陰陽角部位。墻柱鋼筋綁扎鉛絲必須全部向墻、柱中心彎折,以免銹蝕影響墻面。門窗洞口,預留套管鋼筋的錨固長度。3梁柱鋼筋首先檢查立向墻

23、柱鋼筋,并加設疋位筋。梁柱鋼筋的箍筋加密區間距及箍筋彎鉤及平直長度。梁柱鋼筋焊接,搭接接頭的位置及接頭同一截面位置錯開50%梁柱鋼筋保護層、馬鐙鐵,預留洞口及加強筋位置。檢查插筋的位置、數量及規格。4墻柱模板模板清理干凈,水性脫模劑均勻涂刷。模板位置線及控制線位置復查,施工縫鑿毛。預留洞口位置及標高的復檢。模板拼縫嚴密,陰陽角部位要用整體模板。門窗洞口幾何尺寸的復查及支撐的牢固性。模板支撐、背楞間距,穿墻螺桿的緊固。模板垂直度,平整度及鋼筋保護層的檢查。5砼工程水平施工縫處50mm-100mi的同標號水泥砂漿的澆筑。砼坍落度與和易性的檢查。根據振動棒有效長度的倍,嚴格確定分層澆筑厚度。并在操作

24、過程中用尺控制。砼落地灰及濺到模板上的砼,必須清理干凈。砼外觀杜絕出現空洞、漏筋、蜂窩。6防水工程基層要求表面平整,清理干凈,牢固性,不允許有空裂?;鶎雍士刂圃?鳩下。陽角要作成圓角,陰角抹出泛水或圓角。陰陽角附加層、出墻線管及結構突出部位增設附加層。長短邊的搭接長度及收邊、收口的做法。7回填土工程基層清理干凈,清除土中的大塊雜物和有機物。分層夯實,每層回填厚度250mm邊角部位人工打夯厚度不得大于200mm分層取樣30米-50米作一次取樣實驗,最小干密度符合圖紙要求。8樓地面工程控制樓梯預埋件位置、標高。控制墻、柱底、邊角的地面施工。控制地面平整度。控制面層外觀的質量。控制地面標咼。3、

25、施工方案編制、交底實施情況管理(1)施工方案目錄序號名稱編制交底形式交底人1施工組織設計趙敏書面趙敏2土方開挖方案向選華書面向選華3塔吊安拆方案齊樹生書面齊樹生4測量方案李龍祥書面李龍祥5防水方案向選華書面向選華6冬、雨季施工方案趙敏書面趙敏7鋼筋工程施工方案盧力民書面盧力民8模板施工方案趙敏書面趙敏9混凝土施工方案向選華書面向選華10土方回填施工方案向選華書面向選華11腳手架施工方案齊樹生書面齊樹生(2)施工方案編制及技術交底管理單位工程施工組織設計由項目技術組編制,報公司總工審批,審批后,下發執行。 專項施工方案由項目技術組編制,報項目技術負責人審批后實施。 工程組織設計、專項施工方案由項

26、目技術負責人組織向項目經理部相關部門進行交底。 施工一級技術交底,由技術組向項目經理部相關部門進行交底,工長組織分包單位進行二級技術交底。 施工組織設計、施工方案變更應按照審批程序進行審批,重新審批后,方可執行變更的施工組織設計、施工方案。八、質量過程檢驗計劃1)工序樣板管理A、分項工程(工序)開始施工前,由項目生產組,根據專項施工方案、技術交底及現行的國家施工規范、創優標準要求,對分包單位的工長、班組長進行交底,并在指定的地點部位進行樣板施工,在明顯位置掛樣板施工牌。掛牌內容:工程名稱、樣板工序名稱、施工負責人、技術交底人、操作班長、施工日期、技術質量要求等。B、分項工程(工序)樣板施工過程

27、中,項目技術組、質量組、生產組組織分包相關部門對工序樣板進行檢查,針對樣板施工中出現的問題、需要完善的地方進行總結,不斷改進施工工藝,不斷提高工序樣板的施工質量。C、工序完成后,由分包隊伍填寫分項工程(工序)樣板記錄,報分項工長檢查驗收,達到要求后報項目質量組復查,并請經監理、業主驗收,滿足設計、規范要求后,組織專業施工班組到實地學習,在施工人員充分理解后,方可進行全面施工作業。D、分項工程(工序)樣板項目:墻體模板工程、鋼筋綁扎、焊接工程、防水工程2)工序標識管理A、分項工程(工序)進行大面積施工后,分包施工隊伍必須嚴格執行施工規范、驗評標準、工藝操作要求,并將質量標準,工藝要求寫在分項工程

28、(工序)作業牌上,作業牌注明施工負責人、質量員、班組長、施工日期、質量標準等。B、作業牌要掛在施工醒目部位,以便于施工操作人員掌握和理解所施工部位的質量標準,并有利于項目管理人員監督檢查。3)工序交接管理每道工序經驗收后,應在分包質量檢查員的主持下,由該道工序及下一道工序的施工負責人進行交接檢查,檢查合格后雙方簽署“交接檢記錄表”并報總包方分項工長備案確認,然后方可進行下道工序的施工。對于未進行交接檢查或未報總包方備案確認而進行下道工序施工的,總包方工長應要求其返工或在確認其質量合格的情況下對分包責任人給予相應的處罰。4)工序驗收管理每道工序完成后,分包單位應填寫分項工程認可書和相應的隱、預檢

29、記錄表及分項工程質量評定表報總包單位生產組,工長確認合格后,填寫分項/分部工程施工報驗表連同以上表格報質量組進行工序驗收,質量組在對該工序及資料檢查合格后,如需報向監理單位,在監理工程師檢查簽認合格后即可進行下道工序的施工,如不需報監理單位,則質量組簽署后即可進行下道工序的施工。九、施工管理要求1、物資管理1)材料樣板管理:采購物資時,須先確定合格的分供方廠家或信譽好的商店,對所采購的材料或設備出廠合格證、材質證明和使用說明書和材料本身進行考核,材料組、監理、業主確認簽字后,進行封樣。2)樣品封樣管理:對于已進行封樣的材料和設備設專人進行管理,對進場的材料和設備必須與原樣進行對比驗證。3)材料進場質量驗證管理:對于已確定的物資由項目生產組根據采購計劃會同質量組進行現場質量驗證并記錄,質量組負責監控。4)材料倉儲及標識管理:項目材料組根據場地情況設置標牌,進行物

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
