1、 漢口北商品交易中心F區二期人 工 挖 孔 墩 工 程施工組織方案編輯人: 裴聰 審核人: 王國順 順康基礎工程XX公司2011年9月19日目 錄一、 施工組織設計編制說明3二、 工程概況4三、 場地巖土地質工程概況4四、 設計技術要求5五、 施工方法的選擇與其施工準備5六、 質量目標與工程質量保證體系7七、 人工挖孔樁(墩)施工工藝與質量保證措施11八、 施工技術質量管理措施19九、 施工進度計劃與其保證措施21十、 施工組織機構設置與人員編制23十一、安全生產措施24十二、文明施工的技術組織措施28人 工 挖 孔 墩 施 工 組 織 設 計第一章 施工組織設計編制說明一、原則依據本公司立足

2、于市場的宗旨是:質量第一,用戶至上;科學管理,誠信經營。在此基礎上不斷開拓市場,在樁(墩)基施工中推崇先進技術、采用合理工藝、做到安全可靠、確保質量優良、滿足工期要求,本公司按以上施工原則編制本施工組織設計。二、經驗依據我公司多年來,已施工了幾十項人工挖孔樁工程,每個樁基工程經檢測均滿足或超過與業主提出的質量要求,樁基工程達到分項工程的優良標準。為了不斷地總結提高,我公司由專人對每一完成項目進行回訪,根據不同地層、不同技術要求綜合分析,取得了寶貴的資料,使人工挖孔樁技術成為我公司的強項和優勢。三、規、規程與設計圖紙本施工主要參照的規、規程與設計圖紙依據為:1、巖土工程勘察規(JG50021-2

3、001)2、建筑地基基礎技術規(GB50007-2002)3、建筑工程抗震分類標準(GB50223-2008)4、建筑抗震設計規(GB50011-2010)5、建筑地基基礎技術規程(DB42/242-2003)6、深基坑工程技術規程(DB42/159-2004)7、勘察單位提供的巖土工程勘察報告8、我公司相關的質量管理制度和操作規程第二章 工程概況漢口北商品交易中心F區位于漢口北,該主要采用人工挖孔墩基礎,現場場地為中硬土類型,場地類別為II類,場地上層滯水穩定水位為0.80-4.60m,地下水對混凝土與混凝土中的鋼筋無侵蝕性,對鋼結構具弱腐蝕性。擬建場地不考慮地震液化問題,地基基礎設計安全等

4、級為一級。根據上述地質情況,結合上部結構特征,參考地質報告的結論和建議,本工程基礎采用人工挖孔樁,人工挖孔墩3層粘土作為持力層,基礎進入持力層深度不應小于300mm,設計最小墩長約為3.5m,進入持力層深度H1,最小樁長H雙控。承蒙貴公司厚愛予我方施工,特進行編制,該項目巖土工程勘察工作由中江建筑提供的場地巖土工程勘察報告書(詳細)進行,由市建筑設計。我公司承蒙業主信任,有幸參與該項目洽談,本著對業主負責和“質量至上”的宗旨,結合我公司近幾年施工的幾十項人工挖孔樁工程的成功經驗,特編制本樁基工程施工組織設計。第三章 場地巖土工程地質概況表一:場區各土層特征詳見下表:土層土層類型層頂埋深層

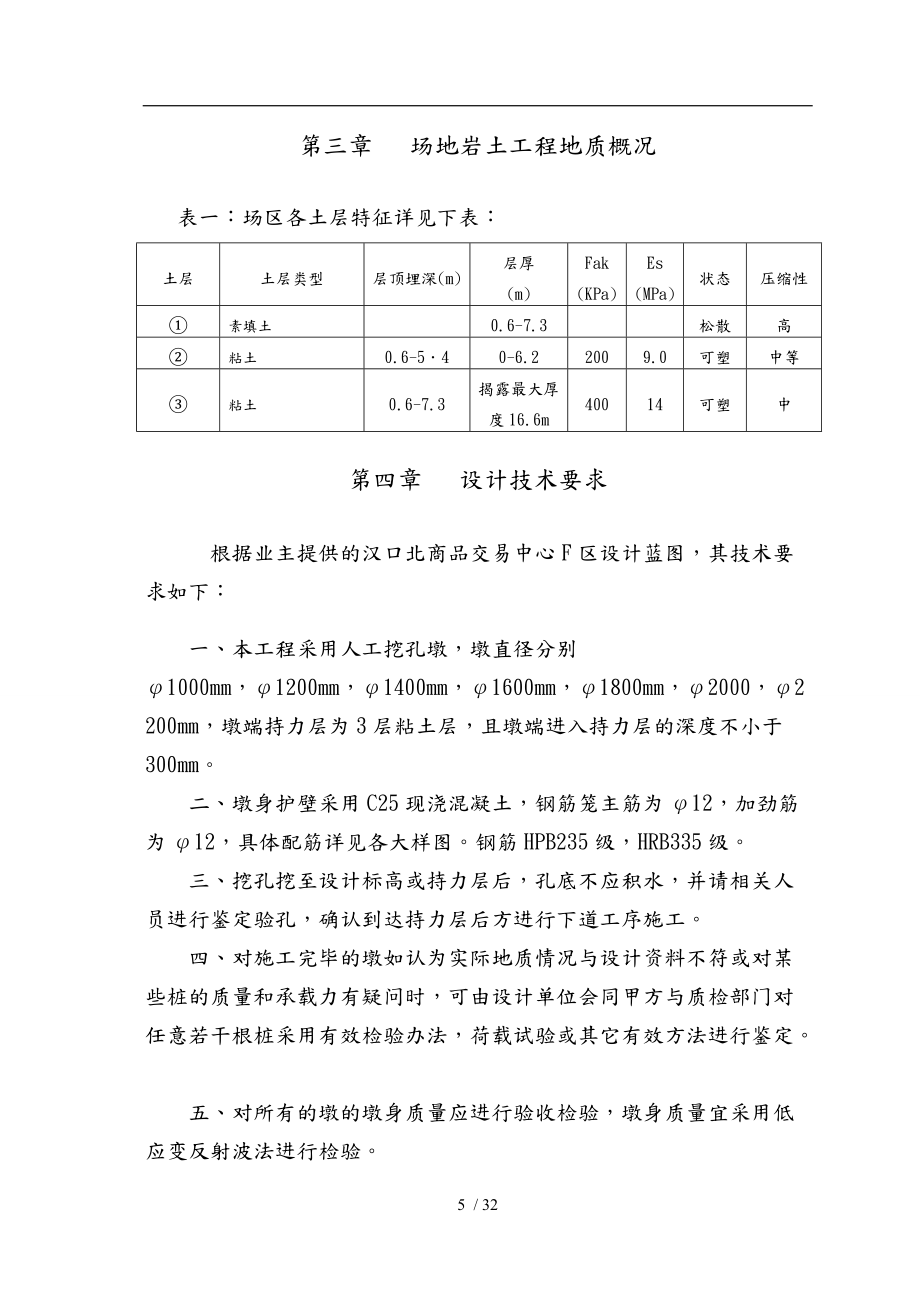

5、厚Fak(KPa)Es(MPa)狀態壓縮性素填土0.6-7.3松散高粘土0.6-540-6.22009.0可塑中等粘土0.6-7.3揭露最大厚度16.6m40014可塑中第四章 設計技術要求根據業主提供的漢口北商品交易中心F區設計藍圖,其技術要求如下:一、本工程采用人工挖孔墩,墩直徑分別1000mm,1200mm,1400mm,1600mm,1800mm,2000,2200mm,墩端持力層為3層粘土層,且墩端進入持力層的深度不小于300mm。二、墩身護壁采用C25現澆混凝土,鋼筋籠主筋為12,加勁筋為12,具體配筋詳見各大樣圖。鋼筋HPB235級,HRB335級。三、挖孔挖至設計標高或持

6、力層后,孔底不應積水,并請相關人員進行鑒定驗孔,確認到達持力層后方進行下道工序施工。四、對施工完畢的墩如認為實際地質情況與設計資料不符或?qū)δ承兜馁|(zhì)量和承載力有疑問時,可由設計單位會同甲方與質檢部門對任意若干根樁采用有效檢驗辦法,荷載試驗或其它有效方法進行鑒定。五、對所有的墩的墩身質量應進行驗收檢驗,墩身質量宜采用低應變反射波法進行檢驗。六、現場回填土較散,相鄰墩同時開挖。成孔時分先后成型,交叉作業。挖孔時防止塌方,護壁一米一段,如遇土質松散時,每隔0.3-0.5m做一段護壁,等待水泥凝固待第二天方可開挖。第五章 施工方法的選擇與其施工準備一、主要施工方法本工程人工挖孔墩,樁長3.5m,樁端進

7、入持力層0.3米,每1米為一段進行混凝土護壁,土質較松散時,易塌方的位置采用兩層護壁,先用灰砂磚護壁,再用混凝土護壁(用灰砂磚護壁時應擴大樁徑24cm厚)。根據圖紙設計顯示,此人工挖孔墩擴徑較大,在施工中采用灰砂磚水泥砂漿護壁砌筑,再用木支撐進行加固以防止垮塌。二、設備準備根據業主對工期要求,結合現場實際情況,對其設備安排應能滿足設計、施工的一切要求。有關配備的主要施工機械設備與裝備見下表(表二): 主要施工機械設備配制表 表二 項目設備名稱規程與型號單位數量備用數備注絞架J80臺3010成孔取土,垂直運輸電焊機BX-400臺31鋼筋加工,維修切割機臺3鋼筋加工攪拌機臺2現場攪拌跳板塊200鋪

8、路,墊草污水泵H35臺310抽水鼓風機1.5KW臺310送風空壓機臺1清除障礙物,破樁(墩)挖土工具套2010挖土我公司確定安排有實力的項目部施工該項工程,該項目部有我公司專業施工人工挖孔墩的經理部。曾施工過幾十項人工挖孔墩工程,具有較豐富的施工經驗和較強的管理能力。本工程墩總數約為606根,為滿足業主對施工工期的要求,擬投入20套班組進行施工,另備15套作為機動班組,初步擬定40個正常施工工作日完成工程樁施工任務。目前所需施工設備均已進行了全面維修和保養,處于完好狀態。三、技術準備我公司在接到施工通知后,由總工辦迅速組織第一項目部,工程技術部、施工安全等有關部門對施工現場進行了踏勘,明確水源

9、、電源位置、施工區域和可利用面積,周邊環境等,初步擬定施工平面布置圖。在此基礎上,組織相關人員詳細閱讀設計圖紙,根據場區地層特點,了解設計意圖,與時編制“施工組織設計”,計算各類鋼材、地材用量,編制供貨計劃。第六章 質量目標與工程質量保證體系一、質量目標為了保證工程質量達一流水平,根據設計技術要求結合場區地層情況,對于本工程,我公司確立的質量目標是:“一次性驗收合格率100%,無類樁,其類樁達90%以上。對于這一目標的實現,我公司是有能力和信心的。因為我公司過去施工的工程有多個類樁達90%以上的先例,針對該項目工程樁施工,我們在管理和施工中將更加精益求精,并擬定行之有效的質量保證措施。二、質量

10、保證體系1、質量方針我公司的質量方針是:“科學管理為基礎,技術進步為龍頭,質量第一是根本,用戶滿意是目標。”在這一質量方針的指導下,在本工程具體實施過程中,我公司將運用先進的技術、科學的管理、嚴謹?shù)淖黠L(fēng),精心組織、精心施工,以有競爭力的優質產品滿足業主的愿望和要求。根據ISO9002質量體系正常運轉的要求建立了文件化的質量保證體系,該質保體系經有關權威部門認證并已有效運行近三年時間。同時在施工力推行“一案三工序管理措施”即“質量保證方案、監督上工序、保證本工序、服務下工序”,開展質量管理活動,全面推行標準化管理,健全質量管理基礎工作,使企業對質量綜合保證能力有顯著提高。2、組織保證體系公司根據

11、項目管理的需要,建立起了項目管理體系,以施工合同為制約,推行國家質量管理和質量保證標準ISO9002強化質量職能。項目經理部全體管理人員將強化質量意識和質量職能:推行主任工程師負責制,施工全過程對工程質量進行全面的控制;同時使質量保證體系延伸到公司各部門、項目經理部各個施工班組,使質量目標通過嚴格的管理予以實施。通過明確分工,密切協調與配合,使工程質量得到有效地控制。建立由項目經理領導、技術負責和項目副經理中間控制、質檢員工序檢查與驗收的三級管理系統,從而形成從項目經理到各施工班組的質量管理網絡,并對公司總經理和總工負責。詳見矩陣式質量組織保證體系模式圖一和質保體系圖二。 3、工程質量與管理控

12、制為了確保質量目標的實現,我公司將嚴格按公司的質量保證體系進行質量控制,詳見質保體系圖(圖二),公司現行的質量管理控制體系是經過幾年來工程施工的管理實踐而逐步完善的施工行業控制體系,具有較強的保證性、實用性和可操作性。質量保證體系分為三個階段,即施工準備控制階段、施工控制階段、竣工控制階段。三個控制階段既圍繞著施工的全過程又涉與到施工過程中21個要素的具體容,抓住主要矛盾進行控制,既起到提綱契領,又能深入細致的檢查各項工作,與時發現隱患,與時予以糾正。三、質量管理制度與政策為確?!耙淮涡则炇蘸细衤?00%,其中類樁達90%以上,無類樁”的質量目標,將嚴格推行如下制度與政策。1、現場施工中,當質

13、量與生產與其它事項發生沖突時,實行“質量、主任工程師一票否決”制。2、按我公司的慣例,在該工程施工的全過程中,推行以項目經理為核心的全面質量管理,這一管理涵蓋該工程的所有人員與全部工序與環節。3、嚴格執行各工序責任人本人簽字制度,確保參與施工的人員自始至終保持高度的責任感和質量意識。4、在質量指標上實行重獎重罰,我公司將從工程款中按一定比例提取質量獎勵金,交由項目部按責任、崗位、質量好壞合理分配;具體獎罰則按公司質量管理系列制度中的規定嚴格執行,質量組織保證體系詳見圖三。 矩陣式質保模式 圖一公 司 總 部 項 目 經 理 技術負責人 質 檢 員其他分項負責人 成樁負責人 成孔負責人 質檢員

14、質檢員 質檢員作業班組后勤班灌注班測量班后勤班挖孔班測量班 市 質 檢 站 監 理 單 位 建 設 單 位質保體系圖 圖二質量安全管理制質量安全各級責任制安全文明施 工施工技術交 底檢查施工機 具檢查上崗合格證編審技術組織設 計施工前期準 備現 場踏 勘公司組織機構檢查監督質保體系質量控制施工預控制輔助過程控制生產分析與PDCA循環安全質量檢查設計變更與聯系函坍落度與砼試塊制作砼灌注過程控制護孔與清底鋼筋籠制安與驗收成孔過程控制放軸線與護圈砌筑進場建材復檢圖紙會審記要工序質量跟蹤檢查施工控制質量目標施工手冊填制竣工資料交付工程驗收證明技術資料整理竣工報告編樁位竣工圖樁頭標高處理單樁質量檢查竣工

15、控制質量組織保證體系 圖三 公 司 總 工公 司 總 經 理 項 目 經 理 技 術 負 責 項 目 副 經 理 質 檢 員設備維修與保養材料供應與復檢原 始記 錄的 檢查 與匯 總灌注砼挖孔測放樁位鋼筋籠制安第七章 人工挖孔墩施工工藝與質量保證措施百年大計質量第一,為了保證本工程的施工質量,我公司在施工中嚴格執行建筑樁基技術規(GB20007-2002)與各相關的技術規。一、施工工藝1、施工方法根據工程特點與設計要求,對本工程人工挖孔樁施工采用混凝土與1/4灰砂磚水泥砂漿護壁,導管灌注砼的施工工藝。2、施工工藝流程圖根據人工挖孔墩特點,其施工工藝流程圖詳見下圖四:工程流程圖 圖四施工準備階段

16、測量定位放墩線砌井圈、復查樁位線、作軸線標志出土墩孔挖土施工實施階段修邊逐節護壁驗槽(持力層)、驗孔擴底、清孔安放鋼筋籠封底排水清底澆筑墩身養護樁頭標高處理 單樁質量檢查竣工階段 竣 工 報 告 樁位竣工圖 技術資料整理 竣工驗收證明 工 程 交 驗 竣工資料交付二、施工質量保證措施(一)組織保證措施根據組織保證體系圖三,建立崗位責任制和質量監督制度,明確分工職責,落實施工質量控制責任,各崗位各行其職。(二)落實施工前期準備工作1、合理布置施工現場在進行現場踏勘的基礎上,根據現場實際情況,對各種設施定點定位進行合理的布置,對供電電纜、水管線路的架設進行合理規劃,并按質保體系要求進行“標識”,使

17、施工現場擺布合理、有條不紊,保持整齊、清潔、文明、美觀,給正常生產和安全文明施工創造一個良好的環境。2、施工測量根據業主提供的紅線定位平面和高程控制點為依據,根據設計對本工程平面坐標和高程的要求,準確地將建筑物的軸線與標高反映在施工過程中,嚴格按工程測量規要求,以先主體后局部的原則對整個工程進行整體控制,再進行各區段控制點的加密和放樣工作。(1)測量器具根據本工程特點和精密要求,平面控制測量采用經緯儀,高程控制采用水準儀(主要儀器、技術參數見下表三)。主要測量器具一覽表 表三名稱型號數量精度用途全站儀16角度測量水準儀DS22001±2mm/1 Km水準測量鋼卷尺50m5經計量局檢驗

18、合格距離測量線錘500g10垂直度測量手機5Km3通訊聯絡(2)平面控制測量根據業主提供的坐標(或紅線)控制點、總平面布置圖與樁位平面布置圖,采用經緯儀坐標法放樣矩形方格網角點。為提高精度,同時增測對角線,方格網經平差計算,精度符合要求的再定位其它軸線控制點,并將軸線方向用紅三角標在相鄰建筑物上,軸線控制點精度小于5mm。(3)高程控制測量開工前先根據業主提交的水準點在施工場區建立首級水準控制點網,本工程首級水準控制網由四個水準點控制組成,水準控制點標記在場區四周穩固的構筑物上,為方便使用,水準控制一律換算成±0.000的相對高程。在施工過程中定期檢測水準控制點的高程。完成以上工作后

19、,與時填報“測量定位成果復查記錄”,經業主與監理公司三方聯合驗收簽字確認后,方可測放具體樁位,砌井圈,以與其它工作。3、做好所有原材料進場前的質量驗收關進場的鋼材是應是國家大型企業知名產品;水泥應是大廠家生產的紅榜水泥;鋼材和水泥必須有出廠材質證明書,其它產品必須是在合格分承包方名錄中采購;鋼材、水泥等原材料進場時需由工地材料員、質檢員共同檢驗核實,合格后方可驗收并與時在監理人員見證下取樣復試,待復試合格后方可投入使用?;炷临|(zhì)量是保證樁基質量的關鍵環節。本工程施工采用現場攪拌混凝土。對混凝土的質量控制,我們的作法是:首先,對所用的材料水泥、砂、碎石進行復檢;其次,由具有法定資質的試驗室提供混

20、凝土配合比設計或報告,一經確定,任何人不得更改,并在攪拌機旁掛牌明確施工參數;其三,施工過程中,每一樁必須制作一組試塊,質檢員與時測定砼坍落度,坍落度指標應控制在80-100mm圍,(采用導管澆注)同時應具有良好的和易性,以確保砼澆注成樁(墩)的質量。(三)認真進行“試成孔”工作開工后,首先確定2-3條孔進行“試成孔”,此孔先其工程墩1-2天開孔,通過試成孔,與時熟悉地層變化,調整施工進度,指導工程墩正常成孔,確保成孔質量和施工安全。(四)嚴格履行質量監控制度施工過程中,堅持各道工序自檢,上下工序互檢,質檢員專檢和項目經理部抽檢的四級質量監控制度,做到精心組織、精心施工,確保質量。(五)嚴格履

21、行現場監理簽證認可手續在施工過程中,每道工序先經質檢員檢驗,合格后再請現場監理進行驗收簽字認可,未經簽證認可者不得進行下道工序,在施工質量上質檢員配合現場監理同時把關。三、工序質量保證措施1、砌筑護圈(1)經過專職測量員復核樁位后,作業班組采用圓規法劃定護圈尺寸。(2)護圈砌筑要求圓、正,底層面堅實。(3)由質檢員復檢護圈,并在護圈上作好軸線與標高標記。(4)絞架布設要平穩、牢固。2、成孔開挖(1)每根工程墩施工前必須明確樁孔的直徑、擴大頭直徑、護壁要求,孔深以與墩頂、籠頂、孔口標高等主要技術參數。(2)根據地質報告,結合樁位平面布置圖,確定開孔順序,原則先施工深樁,后施工淺樁。(3)開孔深度

22、達1.0m時,由測量員對樁孔復檢測樁位中,復檢無誤后方可繼續開挖。(4)人工挖孔墩井口采用混凝土護壁,墩底擴孔先采用1/4灰砂磚水泥砂漿護壁,再采用木支撐對墩底進行加固。對不同地層護壁高度可作調整,原則按1.0m控制,對于較弱土層,應控制在0.3-0.5m圍。(5)每做完一節護壁應由測量員對樁位,采用十字對中尺進行復檢,發現偏位要與時調整。(6)成孔深度達到設計持力層時,應通知現場監理或勘察人員到場確認,并現場簽證認可,方可進行擴大頭施工。(7)進入持力層使用空壓機、風鎬鑿巖并爆破。(8)擴孔完畢,報請現場監理進行驗收,實地測量孔深,擴孔尺寸、成孔尺寸等,滿足要求后,會同現場監理進行成孔驗收簽

23、字認可后,方可進行下步施工。(9)墩基進入強風化巖層,采用空壓機、風鎬進行鑿巖施工。作業人員每天檢查機具、設備,加強安全意識,上、下井系安全帶,防止井上拋物傷人。上班前,準備當班的護壁材料。時時提防塌方,發現塌方問題與時整改,與時搶補護壁,如確實困難人員馬上上井,采用回填手段,第二天派人下井采用護筒下沉式施工。 3、鋼筋籠制作與吊裝(1)鋼筋籠制作前,各種型號鋼筋必須具有出廠材質證明,且經抽樣復檢進行物理力學性能以與焊接試驗,合格后方可使用。(2)鋼筋籠加工前,應根據設計要求,提供鋼筋籠下料配料表,嚴格按圖紙要求制作。(3)鋼筋籠制作質量應符合下列允許圍:主筋間距±10mm 加勁筋間

24、距±10mm螺旋筋間距±20mm 鋼筋籠整體長度±50mm(4)根據鋼材的材質,焊接要求分別選用E43系列電焊條(5)成型鋼筋籠骨架吊放時應防止彎曲變形。(6)鋼筋籠安裝前應經監理工程師驗收簽字后方可安裝。鋼筋籠安裝入孔時,保持垂直狀態,安放時不得碰撞孔壁或強制壓入,籠的上部外圍與孔壁間隙采用砼墊塊墊均勻,確保鋼筋籠中心與孔中心重合,保證鋼筋籠護層符合設計要求。4、安裝導管或溜槽(1)檢查導管是否有裂縫或損傷,有隱患者與時修復。(2)澆灌砼設置料斗,料斗口連接導管確保砼澆灌質量。(3)采用溜槽時應根據孔徑大小,確定合理坡度,其槽面應光滑,確保砼澆檔順利。5、混凝土

25、灌注或封底(1)混凝土制作本工程采用商品攪拌,其砼制作按以下要求施工: 泵車運送 導管 振動棒(2)混凝土澆筑1)澆筑是成墩的關鍵工藝,施工人員應從思想上高度重視。2)打振動棒時,每次控制在1.0米左右,分層搗實。3)應清除砼面積水,泥渣等雜物。4)按規要求制作混凝土試塊,并做好標識工作。5)與時填報澆灌記錄與隱蔽工程驗收記錄。6、地下水的處理措施(1)本工程每一棟號設置集水井2個,采用潛水泵深坑集水抽排,同時在成孔開挖時,在開挖面井一側,隨進尺下挖300×300×500mm水坑安置潛水泵排水。(2)地表護圈外圍透水方向的排水,采用挖溝槽的方法,沿透水方向疏導。(3)護壁方

26、向滲水,采用泄水孔或管排至井底集中排抽。7、淤泥質軟土施工方法(1)、施工時嚴格控制同一批工程墩的開孔數量與相鄰樁的孔間距離,實行跳挖跳灌,并在澆灌砼24小時后方可進行相鄰樁孔的開挖。(2)、施工至淤泥質軟土層時,開挖孔樁要大于設計尺寸1.2-1.3倍,穿過流塑層按設計尺寸施工。(3)、遇淤泥質軟土層,要減小護壁高度,每50cm進行一次護壁,必要時,設置鋼筋箍,采用鋼護砼、鋼管和模板進行支護,確保安全和成孔質量。第八章 施工技術質量管理措施確保工程質量,是快速施工的前提。為此,要健全質檢組織,貫徹質量管理制度,落實各項確保質量的措施。我公司在多年的實踐中,已形成了一整套完整有效的工程質量保證體

27、系和措施。一、堅持“兩會”,管理者親自抓質量1、每周召開一次由項目經理主持、技術負責、項目副經理、質檢員、班組長參加的“周工程例會”,分析總結生產施工情況,檢查生產進度,解決生產中存在的問題,協調各方關系,安排布置下一步工作,確保生產施工有序進行。2、每周召開一次“工程質量檢查會”。由技術負責主持,項目副經理、班組長、質檢員、資料員、測量員必須參加,對施工過程中的樁孔定位、成孔深度、清底、鋼筋籠制安、砼灌注等關鍵工序進行認真檢查,與時發現隱患,與時提出改進措施,對不符合設計和規要求的,必須返工,并重新進行驗收。二、強化質量的制度管理1、堅持生產值班制,保證生產施工現場有項目副經理值班,負責生產

28、協調、工序質量等工作,發現問題與時處理,并向項目經理部匯報,保證工程按設計和規要求進行施工。2、制定有關的技術質量管理制度,在遵循公司質量管理系列制度的前提下,結合施工實際,做到有章可循,對不認真執行施工規和不按設計進行施工的人員進行經濟處罰。3、工程項目部所有管理者與操作人員必須經過業務知識技能培訓,并持證上崗。4、實行完成數量和單樁質量相結合的獎罰制度。三、以“質量”為中心,每道工序嚴格把關1、根據ISO9002質量體系正常運轉的要求,施工過程中,堅持各道工序自檢、上下工序互檢、質檢員專檢和項目經理部組織抽檢的四級質量監控制度,做到“精心施工,確保質量”,并積極配合現場監理,在施工質量上實

29、行雙控。2、加強技術質量交底和各工序驗收工作,上道工序如果存在質量問題,不準進行下道工序的施工,并作好隱蔽工程的驗收簽證手續。3、鋼材、水泥、砂、石料實行材質證明和試驗報告雙控制,其性能必須符合國家有關規定,型號必須符合工程設計要求,其它材料、成品、半成品進場時必須有產品合格證。4、加強測量工作,放線定位力求準確,嚴格控制樁位偏差,尤其是一柱一樁的單樁更須嚴加控制。作好控制點與軸線的位置,測量儀器要校準,避免誤差積累。5、 工程各環節操作都必須按施工組織設計制定的標準、措施以與國家的有關規定進行,技術人員與質檢人員對施工工程質量有異議時,有否決權。6、推行計劃、實施、檢查、處理的PDCA循環工

30、藝方法,展開QC小組活動,組織技術變革,不斷總結和完善施工技術,提高工程施工質量。7、積極配合業主、現場監理對施工質量的監控,加強管理,精心組織,精心施工,以保證工程質量達到全優一流水平。8、工程技術資料的完整是工程竣工驗收的重要依據,由資料員收集、整理、保管,做到工程技術資料、質量保證資料與評定資料與工程進度同步進行。第九章 施工進度計劃與其保證措施一、施工進度安排根據我公司多年的墩基施工經驗,針對本工程的設計樁深、場區地層情況每班組3天可成1根樁,特殊情況的樁需5天,據此推算20個班組40天可完成全部工程墩成孔施工。若出現特殊情況,延誤施工進度時,還可根據施工進度實際情況,動用機動班組,因

31、此,完全可在20天完成全部施工任務。 對于本工程,公司擬定工程樁施工工期為40天。 二、施工進度網絡圖(詳見圖五)澆灌砼6d15d15d 20d鋼筋籠制安退場1d23d12345成孔成孔、澆砼澆砼施工進度網絡圖 圖五三、確保工期的技術組織措施1、我公司施工人員經過幾年來的錘煉,是一支技術熟練,管理有序,特別能戰斗的施工隊伍。我公司每年年初均對主要施工人員(班長以上級別人員)進行為期三周的技術、質量、安全培訓,通過培訓,提高了技能和質量意識;通過培養,公司安全部門就安全施工操作、安全用電、防火等安全問題提出了更高的要求:同時各項目經理部則以公司相關制度為依據;結合工程情況具體制定現場管理細則、獎

32、罰制度、施工定額與各崗位責任制,嚴格施工紀律,做到“有章必依、執章必嚴、違章必罰”。通過培訓,使施工人員思想更加統一,技術更加過硬,紀律更加嚴謹,第一項目部就是這樣一支特別能打硬仗的隊伍,施工人員完全具備做好創優工程的必備條件。2、設備的完好率是保證連續正常施工的必要條件目前第二項目部所配備的施工設備是人工挖孔樁專用設備,且于去年年底全體機修人員全面進行大檢修的設備,并經過試車,均處于完好狀態。3、強化施工管理同時采用10套班組進行成孔,現場施工管理極為重要,否則將會出現窩工、停待、打亂仗現象,必須強化管理,為此:(1)施工期間,派一名副項目經理現場值班,負責工地的施工管理和生產調度;(2)編

33、制2名質檢員和技術員,增大質量與技術管理控制力度;(3)加大投入,提高機械化施工程度(4)精心組織,精心施工,采取人工挖孔成孔、鋼筋籠制安、砼灌注等工序平行作業,確保施工順利進行,按期完成施工任務。第十章 施工組織機構設置與人員編制我公司對這個項目非常重視,因為在工程質量、安全等方面是沒有大小項目之分的,工程質量是企業生存發展的生命線,戰爭勝負的關鍵是人的因素,同樣,決定工程質量優劣的決定性因素也在人,我們將派出精兵強將施工本項目,珍惜業主托付,不辱使命,優質高效完成施工任務。一、施工組織機構設置我公司為確保施工質量與施工順利進行,全方位配合業主,以體現我公司的施工實力和良好的社會信譽,根據工

34、程特點,公司決定成立強有力的項目部直接負責該住宅樓工程施工管理。采取建設部推行的項目法制管理施工,實行項目經理責任制。由項目經理對工程施工全權負責,并協調各部門關系。1、2、 項目管理機構圖(圖六) 項 目 經 理 部項目管理機構圖 圖六技術組后勤組安全組維修組生產組技術交流測量放線材質檢驗工序檢查資料整理安全交底安全檢查文明施工原材料零配件采購,計劃進場,材料驗收,建立臺帳機械設備電器設備保養檢修護圈砌筑鋼筋籠制作人工成孔砼澆灌土方外運二、人員編制計劃施工期間,在保證施工需要的前提下,配備各級管理技術人員與施工人員,詳見勞動力分配表四。 勞動力分配表 表四職 務人數職 責備 注管理人員項目經

35、理1人項目全面負責持項目經理證技術負責1人項目技術負責上崗資質等相關證件項目副經理1人生產調度上崗資質等相關證件安全員1人安全生產與文明施工上崗資質等相關證件質檢員1人負責現場質檢上崗資質等相關證件施工員2人測量放線、進度計劃上崗資質等相關證件直接生產人員挖孔班長1人機臺生產調度挖孔工40人成孔施工鋼筋工7人鋼筋籠加工持上崗證上崗灌注工7人灌注砼電工1人負責電氣設備(安全生產)持上崗證上崗輔助工3人生產輔助 其它人員炊事班3人后勤材料員1人采購材料持上崗證上崗修理工2人設備保養維修其它2人第十一章 安全生產措施安全生產對施工企業來說是一個十分重要的管理容,只有安全生產上去了,才能抓好進度,提高

36、質量,因此一個企業安全生產的制度是否齊全,安全管理網絡是否可靠,直接影響到企業的形象,我公司特制定如下安全生產措施。一、安全管理制度1、安全生產責任制:建立健全各級部門的安全生產責任制,責任到人。2、安全技術交底制:根據安全措施要求和現場實際情況,各級管理人員需親自逐級進行書面交底。3、班前檢查制:項目副經理必須督促與檢查各施工班組安全防護措施的落實情況。4、機械設備實行驗收制:凡不經驗收的一律不得投入使用。5、周五安全活動制:項目經理部周五要組織全體工人進行安全教育。對上一周安全方面存在的問題進行總結,對本周的安全重點和注意事項作必要的安排。6、定期檢查與隱患整改制:項目經理部每周要組織一次

37、安全生產檢查,對查出的安全隱患必須定措施、定時間、定人員整改,并作好安全隱患整改消防記錄。7、實行安全生產獎罰制與事故報告制。8、危急情況停工制:一旦出現危與職工生命財產安全險情,要立即停工,同時即刻報告公司,與時采取措施,排除險情。9、持證上崗制:特殊工種必須持有上崗操作證,嚴禁無證操作。10、建立安全記錄卡制:對施工現場各工種建立“職工勞動保護卡”,并與時做好記錄。二、安全管理工作1、“安全第一”,項目班子成員均應重視現場的安全生產工作,嚴格遵照施工組織設計中規定的有關安全措施組織施工。2、項目副經理認真做好安全書面交底工作,被交底人要簽字認可。3、在施工過程中對薄弱部位、環節要予以重點控制,特別是孔口、孔底潛水泵、鼓風機等,從進場檢測、安裝與日常操作要嚴格加以管理,凡設備性能不符合安全要求的一律不準使用。4、防護設備變動必須經現場項目副經理批準,變動后要有相應有效的防護措施,作業完成后按原標準恢復,所有書面資料由項目副經理保管。三、安全生產措施為避免人身、機械與其他事故的發生,保證施工的順利進行,所有施工人員要嚴格遵守生產與安全的規章制度。1、定期對現場生產人員進行安全教育、加強安全施工意識。2、工地成立安全小組,配備專職安全員,班組長為兼職安全員,執行安全員安全管理。堅持“預防為主、安全第一”的方針,健全各項安全規章制度,執行行業和地方的安全法規和政策,增強安

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
