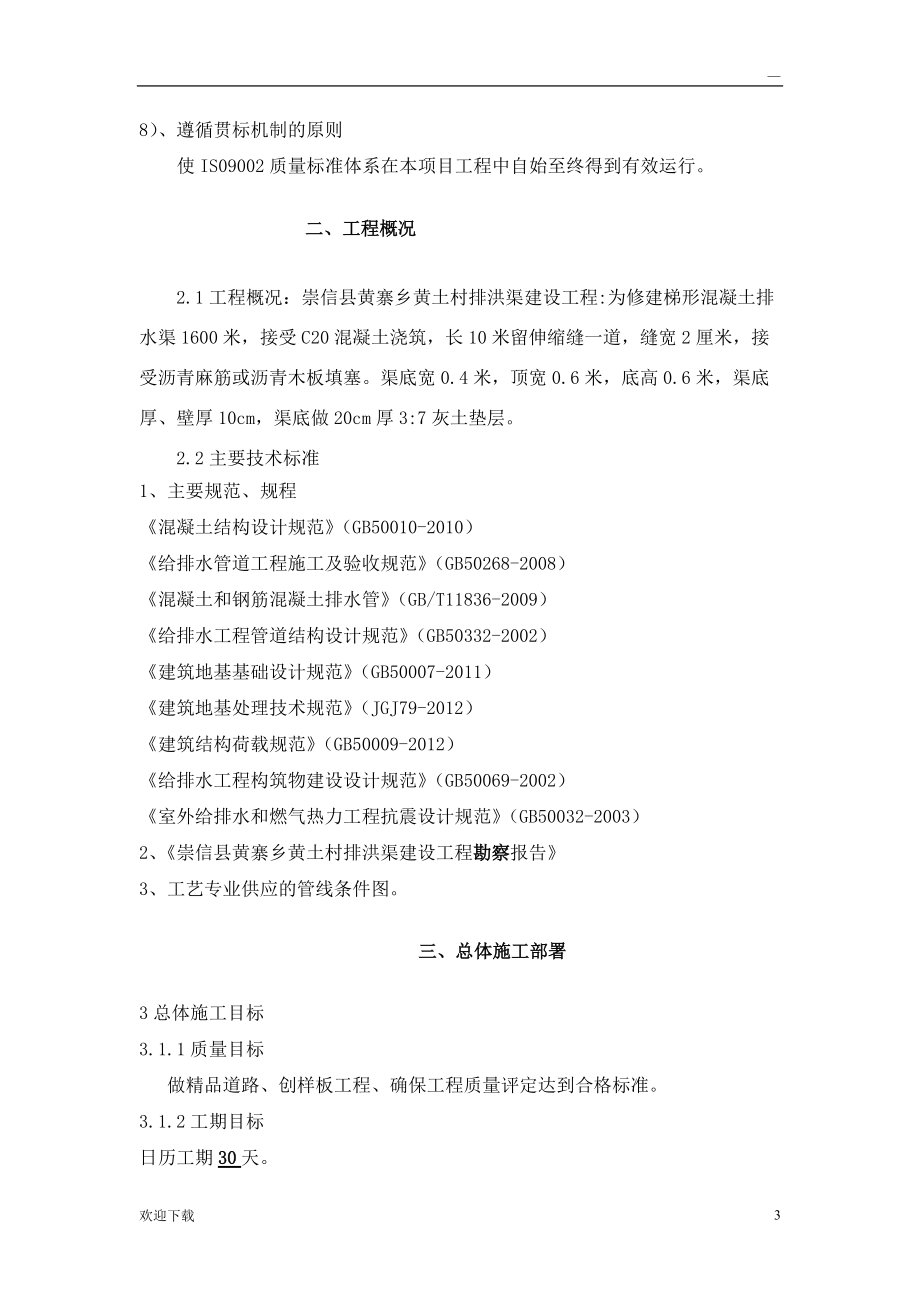

1、崇信縣黃寨鄉黃土村排洪渠建設工程施工組織設計編制: 牛存貴審核: 魏玉成批準: 史曉宏2014年8月19日一、編制依據、編制原則1.1編制依據1)、我們?cè)谡J(rèn)真地閱讀崇信縣黃寨鄉黃土村排洪渠建設工程工程招標文件的基礎上,編制本施工組織設計。確保該工程在要求的工期內,以周到的服務,優良的品質,為業主供應一個一流的工程。2)、施工的相關技術規范及驗標。3)、我單位現階段施工力量、管理水平及歷年來?yè)?dān)當類似工程的施工閱歷。1.2編制原則1)、遵循招標文件的原則嚴格依據招標文件中的工程規范、工期、質量、平安目標等要求編制施組,滿足招標方各項要求。2)、遵循設計文件的原則在編制施工組織時,認真閱讀核對獲得的
2、設計文件資料,了解設計意圖,把握現場狀況,嚴格按設計資料和設計原則編制施組,滿足設計標準要求。3)、遵循施工技術規范和驗收標準的原則在編制施工組織設計時,嚴格按施工技術規范要求優化施工技術方案,認真執行工程質量檢驗及驗收標準。4)、遵循實事求是的原則在編制施工組織設計時,依據該標段工程特點,從實際動身、科學組織、均衡施工,制定專題方案,確保使施工對道路環境和道路交通的影響降到最低,體現快速,有序、優質、高效的施工作風和精神風貌。5)、體現“平安第一、防范為主”的原則嚴格依據施工平安操作規程,從制度、管理、方案、資源方面制定切實可行的措施,確保施工平安,聽從建設單位指令,聽從監理工程師的監督指導
3、,嚴峻平安紀律,嚴格按規章程序辦事。6)、遵循科學技術是第一生產力的原則配備技術力量強、有豐富的同類工程施工閱歷的技術人員,同時,在編制施工組織設計時,充分應用“四新”成果,發揮科技在施工生產中的先導作用。7)、遵循專業隊伍施工和綜合管理的原則以專業化隊伍為基本形式,配備必要的施工機械設備,同時實行綜合管理手段合理調配,以達到整體優化的目的。8)、遵循貫標機制的原則使IS09002質量標準體系在本項目工程中自始至終得到有效運行。二、工程概況2.1工程概況:崇信縣黃寨鄉黃土村排洪渠建設工程:為修建梯形混凝土排水渠1600米,接受C20混凝土澆筑,長10米留伸縮縫一道,縫寬2厘米,接受瀝青麻筋或?yàn)r
4、青木板填塞。渠底寬0.4米,頂寬0.6米,底高0.6米,渠底厚、壁厚10cm,渠底做20cm厚3:7灰土墊層。2.2主要技術標準1、主要規范、規程混凝土結構設計規范(GB50010-2010)給排水管道工程施工及驗收規范(GB50268-2008)混凝土和鋼筋混凝土排水管(GB/T11836-2009)給排水工程管道結構設計規范(GB50332-2002)建筑地基基礎設計規范(GB50007-2011)建筑地基處理技術規范(JGJ79-2012)建筑結構荷載規范(GB50009-2012)給排水工程構筑物建設設計規范(GB50069-2002)室外給排水和燃?xì)鉄崃こ炭拐鹪O(shè)計規范(GB5003
5、2-2003)2、崇信縣黃寨鄉黃土村排洪渠建設工程勘察報告3、工藝專業供應的管線條件圖。三、總體施工部署3總體施工目標3.1.1質量目標做精品道路、創樣板工程、確保工程質量評定達到合格標準。3.1.2工期目標日歷工期30天。3.1.3平安生產目標1)、無人身重傷及其以上事故。2)、無等級火警事故。3)、無機械及重大、大交通事故。3.1.4文明施工目標1)、場地清潔,標志齊全,料具有序,敬重民俗,文明施工。2)、機構健全,制度明確,措施齊全,執行有力。3)、創文明施工標段,創文明施工項目經理部。3.1.5環境愛護目標1)、機構健全,制度明確,措施齊全,執行有力。2)、把握揚塵,把握噪音,把握排污
6、,各項指標符合平?jīng)鍪邢嚓P(guān)規定要求。3)、創環境愛護達標標段,創環境愛護先進項目經理部。四、組織機構及隊伍部署 第一節布署原則1、合理有效的利用現場一切資源。依據甲方供應的水、電源,合理敷設臨時水、電,以保證生產、生活需要。2、依據現場狀況及施工支配,結合考慮其他施工單位的出行,修建臨時道路,保證施工的正常有序進行。3、依據工程需要和現場條件,在業主指定區域現場設置辦公區、材料庫等臨時設施。4、在保證工程施工質量的前提下,合理支配施工挨次,在有限的工期內,合理配置資源,做到質量高、速度快。具體原則如下:4.1現況地面進行測設,平整施工場地。優先支配深槽管線施工及有條件地段管線施工,保證施工工期。
7、4.2合理劃分施工區域,施工區段,細化施工項目,先地下后地上、先深后淺的施工方法,以保證工程按時完成。 其次節總體部署依據施工現場位置和條件,為保證施工進度的正常進行,施工接受分區分片的方法。依據本工程的特點,施工時按2個分區分別布置,分別組織施工,統一管理,統一協調。兩區分別劃片,化整為零,以實現各區各片的分目標為手段,最終完成工程的整體目標。 將工程按道路名稱分別分為迎賓大道、規劃北六路兩片,依據總包的總體施工方案及各區段實際施工狀況,合理支配。臨時水、電按總包及業主總體支配就近接入作業區。由于兩區內管線施工中交插作業多,需與各專業施工隊伍樂觀合作,準時調整施工部署,確??傮w工期目的實現。
8、施工支配:各區各片基本獨立進行,同時施工。按先深后淺,先外后內向集中,先地下后地上,先簡單后簡潔,同時支配,占滿空間,占滿時間,充分發揮機械施工優勢,具體制定落實工、料、機進場方案,優化施工挨次和工序支配施工。各區、各片依據具體狀況具體支配。 第三節施工組織體系 依據本工程空間小、施工分散、交叉處理多、施工現場狹小、施工單位間交叉作業等特點,組織強有力的項目經理部,配備各職能部門,做到預備充分,人員充分,相互協調,團結協作,職責分明,各負其責。選用實力強、閱歷多、管理嚴的施工隊伍,另外特地組織水電維護、場容維護班組。1、重點、難點分析因本工程管線、質量要求高,管線簡單,場地不集中,所以如何組織
9、工程有效實施,達到業主要求的各項目標是工程的重點。由于管線長,管線交叉多,管線高程、位置等相互影響,因此施工前期及施工過程中的技術問題能否得到準時解決是工程施工的難點。2、重點、難點部分施工把握措施針對工程的重點,主要實行加強項目經理部組織建設,提高項目部工作效率的把握措施。3、組織充分的施工和質量管理人員,各片均配備兩名施工員和質量員,既分片管理又相互協調合作,各片依據各自狀況支配施工,以實現分片目標為目的;4、施工前期及過程中,做到充分了解現場狀況,依據工程總方案支配,各片具體制定日、旬、月進度方案,制定工、料、機進場方案,項目部各職能部門保證方案的落實和組織;5、辦公室負責人力資源的調配
10、,支配專職協調人員,做好與其他施工單位的協調工作;6、項目部樂觀與現場監理及業主協作,準時反映狀況,聽從業主和監理的統一協調。對于工程的難點,項目部建立強有力的技術部,盡量在工程前期認真學習圖紙,發覺提出問題,樂觀與設計人員聯系,準時解決,保證工程的正常進行。第四節 施工組織支配為保證工程的順當進行和各項目目標的實現,我項目經理部有關人員將對本工程進行科學、合理的組織和管理,對工程的進度、質量、平安做好各種技術保證措施;對施工材料的使用、施工機具的支配等問題進行良好的部署和協調。2、施工前預備工作2.1施工現場預備工作(1)施工現場交通本工程將修建交通便道進行物料運輸,從而使本工程的交通較為便
11、利。(2)施工用水、用電開工前,由我項目經理部與當?shù)叵嚓P(guān)人員聯系,就近供應共300千瓦的電源,沿線布置供電線路連通各施工點。同時我項目經理部在施工現場自己配備兩臺75千瓦的發電機組,以備突然停電或是用電高峰期的不時之需,以保證施工用電。施工用水亦是向當?shù)亟栌谩A碓谖翼?xiàng)目經理部駐地設置排水邊溝,將生活污水排入污水沉淀池中。2.2材料供應(1)本工程所需的全部材料在進場前均須經過嚴格的質量檢查,不合格材料一律不得進入施工現場。(2)我項目經理部依據工程實際進度方案編制材料需用方案,各種材料的進場依據已編定的材料需用方案進場,并按指定的材料堆放點堆放。同時做好材料的愛護工作,以防材料在施工現場消滅損
12、壞或損耗現象。2.3技術預備工作(1)圖紙會審及技術交底工程開工前,在項目總工程師的組織下,集中項目部有關技術人員認真批閱圖紙,將不清或不明的問題準時匯總告知業主、監理和設計人員準時解決。我項目經理部將嚴格按有關程序,組織技術交底,由項目經理部技術負責人向班組交底,做到項目部全體人員均生疏本工程的技術要點、設計意圖和施工技術規范的內容。(2)施工組織設計的編制由項目經理部技術負責人編制該工程的施工組織設計方案,該方案被審批同意后以該方案作為本工程施工的指導性文件。(3)測量放線工作開工前,由我項目經理部有關人員聯系規劃局做好測量把握點的交接工作,并按規范進行復測,同時建立測量把握網,確定道路中
13、線和施工紅線和施工放樣測量。樂觀與建設單位、設計院聯系,生疏本工程的各項要求和任務,并準時向有關管理人員傳達;2.4其他預備工作(1)做好沿線的地下管線(道)的探測與愛護工作,以防對工程的進程產生不必要的影響;(2)按施工總平面圖及結合工地現場狀況,準時搭設施工所需的臨時設施,留意防火、防漏電等平安問題;(3)依據施工方案,組織施工操作人員進場,并對他們進行相關的崗前培訓和三級平安教育。 五 、主要施工方法 第一節施工預備中標后,項目經理部主要成員和各施工程隊先遣人員首先進入現場,由項目經理部統一編制成幾個小組。在技術方面,樂觀與設計、監理單位聯系,備齊施工文件、圖紙及各種試驗、檢測表格。并且
14、組織技術人員認真生疏圖紙。編制實施性施工組織設計及施工進度方案時標網絡圖,優化施工方案。在人員隊伍方面,對離工地較近的隊伍首先調遣進場,以便完成臨時工程施工,提早進入正式施工。在機械設備方面,依據本合同段工程項目狀況及工期要求,配齊先進的施工機械設備及測試、檢驗器具。并 進行維護、保養,認真檢查、校正,并對各種儀器、儀表進行標定。在材料供應方面,由項目部材料人員負責比選選購,取樣試驗合格后準時簽訂供貨合同,辦理催運、驗收及保管工作,保證按方案供應,滿足開工及正常施工的需要。5.1.1測量放線由項目部抽調有閱歷的高級測量人員組成精干的測量隊,用全站儀對合同段進行高精度的中線及標高復測,確認無誤并
15、達到測量規定精度后,設置滿足施工需要的把握網及把握樁,編寫測量成果報請工程師審批。對把握樁要固定堅固并做好愛護工作。5.1.2臨時工程及道路依據施工需要及現場狀況,本工程擬購置活動板房用來搭建臨時設施,以利于拆遷,的確因場地困難不能滿足臨建要求,要準時落實房屋的租賃,并落實水源、電力的引入,為后續施工隊伍、管理人員、工程師進駐作好預備。對于道路寬敞的地方,為保證施工段內的一些單位車輛進出不影響道路施工,我們提前修筑好便道,保證道路按時開工。5.1.3施工用水、電及通訊工程所用水、電由甲方供應的地點引入,并依據施工需要埋設臨時水、電管路。同時還備用一輛水車存水,以備供水不足時使用。分電箱要合理設
16、置,以保證施工用電便利。在項目經理部及各施工隊伍營地設固定電話一部,主要負責人配備手機,負責對內對外聯絡,技術人員、現場領工人員配對講機聯絡。5.1.4工程特點1、重點、難點分析因本工程管線、質量要求高,管線簡單,場地不集中,所以如何組織工程有效實施,達到業主要求的各項目標是工程的重點。由于管線長,管線交叉多,管線高程、位置等相互影響,因此施工前期及施工過程中的技術問題能否得到準時解決是工程施工的難點。2、重點、難點部分施工把握措施針對工程的重點,主要實行加強項目經理部組織建設,提高項目部工作效率的把握措施。3、組織充分的施工和質量管理人員,各片均配備兩名施工員和質量員,既分片管理又相互協調合
17、作,各片依據各自狀況支配施工,以實現分片目標為目的;4、施工前期及過程中,做到充分了解現場狀況,依據工程總方案支配,各片具體制定日、旬、月進度方案,制定工、料、機進場方案,項目部各職能部門保證方案的落實和組織;5、辦公室負責人力資源的調配,支配專職協調人員,做好與其他施工單位的協調工作;6、項目部樂觀與現場監理及業主協作,準時反映狀況,聽從業主和監理的統一協調。對于工程的難點,項目部建立強有力的技術部,盡量在工程前期認真學習圖紙,發覺提出問題,樂觀與設計人員聯系,準時解決,保證工程的正常進行。 其次節施工組織支配為保證工程的順當進行和各項目目標的實現,我項目經理部有關人員將對本工程進行科學、合
18、理的組織和管理,對工程的進度、質量、平安做好各種技術保證措施;對施工材料的使用、施工機具的支配等問題進行良好的部署和協調。1、總體施工工藝流程圖2、施工前預備工作2.1施工現場預備工作(1)施工現場交通本工程將修建交通便道進行物料運輸,從而使本工程的交通較為便利。(2)施工用水、用電開工前,由我項目經理部與當?shù)叵嚓P(guān)人員聯系,就近供應共300千瓦的電源,沿線布置供電線路連通各施工點。同時我項目經理部在施工現場自己配備兩臺75千瓦的發電機組,以備突然停電或是用電高峰期的不時之需,以保證施工用電。施工用水亦是向當?shù)亟栌?。另在我?xiàng)目經理部駐地設置排水邊溝,將生活污水排入污水沉淀池中。2.2材料供應(1
19、)本工程所需的全部材料在進場前均須經過嚴格的質量檢查,不合格材料一律不得進入施工現場。(2)我項目經理部依據工程實際進度方案編制材料需用方案,各種材料的進場依據已編定的材料需用方案進場,并按指定的材料堆放點堆放。同時做好材料的愛護工作,以防材料在施工現場消滅損壞或損耗現象。2.3技術預備工作(1)圖紙會審及技術交底工程開工前,在項目總工程師的組織下,集中項目部有關技術人員認真批閱圖紙,將不清或不明的問題準時匯總告知業主、監理和設計人員準時解決。我項目經理部將嚴格按有關程序,組織技術交底,由項目經理部技術負責人向班組交底,做到項目部全體人員均生疏本工程的技術要點、設計意圖和施工技術規范的內容。(
20、2)施工組織設計的編制由項目經理部技術負責人編制該工程的施工組織設計方案,該方案被審批同意后以該方案作為本工程施工的指導性文件。(3)測量放線工作開工前,由我項目經理部有關人員聯系規劃局做好測量把握點的交接工作,并按規范進行復測,同時建立測量把握網,確定道路中線和施工紅線和施工放樣測量。樂觀與建設單位、設計院聯系,生疏本工程的各項要求和任務,并準時向有關管理人員傳達;2.4其他預備工作(1)做好沿線的地下管線(道)的探測與愛護工作,以防對工程的進程產生不必要的影響;(2)按施工總平面圖及結合工地現場狀況,準時搭設施工所需的臨時設施,留意防火、防漏電等平安問題;(3)依據施工方案,組織施工操作人
21、員進場,并對他們進行相關的崗前培訓和三級平安教育。 第三節主要施工方案一、基槽土方工程施工1、測量放線渠道基槽依據已平整的田塊高程、滿足設計要求的灌排功能進行測量放樣后,再進行挖、填和修整。并嚴格把握渠道基槽斷面的高程、尺寸和平整度。每條斗渠、農渠均須按設計要求進行測量放線并確定開挖斷面,要求渠成直線,高程、坡降、斷面、平整度等符合設計要求;2、新建填方渠道,填筑前清除填筑范圍內的草皮、樹根、淤泥、腐蝕土和污物,刨松基土表面,適當灑水浸潤,然后攤鋪選定的土料,分層壓實。煤層鋪土厚度,機械壓實時,不大于30;人工夯實時,不大于20。土料含水量應按最優含水量把握,壓實后的干密度應達到設計要求1.5
22、5g/cm3。逐段逐層壓實,閱歷收合格后方可開挖渠道。3、新建半挖半填渠道的填筑部位,應利用挖方土料按上條的要求進行填筑,達到密實、穩定。在開挖和填筑施工中,宜避開擾動挖方基槽土的結構。4、開挖方法挖方渠槽、填方渠槽按設計定好渠線中心樁,測量好高程,定好兩側開挖線。接受機械或人工開挖法施工時,線粗略開挖至接近渠底,再將中心樁移至渠底,重新測量高程后挖完剩下的土方。然后每隔510m挖出標準斷面,在兩個標準斷面間拉緊橫線,按橫線從上至下邊挖邊削坡,并用斷面樣板逐段檢查,反復修整,直至符合設計要求。5、每條斗渠、農渠基槽開挖好后,施工方進行自檢合格后,報請監理進行隱蔽工程驗收(斗渠邀請業主參與)?;?/p>
23、槽驗收合格后,準時進行澆筑混凝土U型槽工序施工。二、現澆混凝土U型槽施工1、模板制安依據設計圖和選定的施工方法制作穩定牢固、經濟合理模板。木模板制作的允許偏差,與澆邊坡砼板設計斜長和表面模板設計長度相當尺寸的偏差為20,與砼板設計厚度和伸縮縫設計深度、寬度相應尺寸的偏差3,模板面局部不平整度(用2m直尺檢查)3,拼接的相鄰兩板面高度差1,現澆混凝土模板安裝凈距,沿渠道縱向、寬度方向的允許偏差為10、30。2、原材料及協作比必需嚴把混凝土原材料關。水泥、砂、石子必需經國家認可的有資質的檢驗單位檢驗合格后,方可使用。按試驗確定的混凝土協作比進行配料(砼設計標號C20),不應擅自更改。水泥、砂、石、
24、摻和料均應以重量計,水及外加劑可折算成體積加入。本項目區可將砂、石用量折算成體積配料,每天、每個單元工程均應稱量校核?;炷罸型槽施工前,應進行試驗性施工。按設計協作比稱料拌和,檢驗協作比;進行鋪筑試驗,確定鋪筑厚度和有關施工工藝參數。3、砼拌合及運輸混凝土應接受機械拌和。拌和時間應不少于2min?;炷翍?yīng)隨拌、隨運、隨用。因故發生分別、漏漿、嚴峻泌水和坍落度降低等問題時,應在澆筑地點重新拌和。若澆筑前混凝土初凝,應按廢料處理。4、砼澆筑方法(1)澆筑混凝土前,土渠基應灑水浸潤;在巖石渠基上澆筑混凝土,或需要與早期混凝土結合時,應將基巖或早期混凝土鑿毛并刷洗潔凈,鋪一層厚度為1-2的水泥砂漿。
25、水泥砂漿的水膠比,應較混凝土小0.03-0.05。(2)混凝土應對稱在兩邊邊坡等厚度、等高度同時入倉,人工用搗鏟、搗釬進行兩邊對稱搗固。這樣可避開兩側模板受壓不均、走模、變形、砼厚度不一。(3)接受人工搗固邊坡混凝土?xí)r,入倉厚度每層應不得大于25,并插入下層混凝土5左右,搗固的時間應以混凝土開頭泛漿、不再冒氣泡為準。(4)現澆混凝土磁初凝后即可拆模,并準時原漿收面。收面后,混凝土表面應密實、平整、光滑,且無石子外露。如有問題準時處理。(5)混凝土澆筑完畢后,應準時灑水養護。六、 確保工程質量的管理體系及措施 第一節質量目標本工程總體質量目標為合格,爭創優質樣板工程。其次節質量保證體系工程材料試
26、驗與檢驗必需按建設主管部門有關文件規定托付有試驗資質的試驗單位進行。全部與本工程相關的試驗室必需經建設局驗收批準后方可投入使用。1、質量檢測機構的組成為更好的做好項目的質量檢測管理,我司擬定質量檢測機構如下: 試驗檢測機構為了準時精確地做好項目的檢驗及試驗工作,成立一個小組,負責監督試件制作、送檢、抽檢等質量檢測工作,其組織機構如下所示。2、檢測質量體系3、主要工程材料、試驗質量把握本工程全部材料試驗與檢驗必需按國家和部頒發的有關工程試驗規范和規定實施,遵守有關規范,做好本工程的材料試驗與檢測。為確保施工現場的各種原材料與成品、半成品的質量,我公司擬實行如下措施:第三節質量保證措施1.組織完善
27、的質量管理機構,依據我單位質量保證體系運轉的正常要求,層層落實職能責任,風險和利益,保證在整個施工過程中,質量保證體系的正常運轉和發揮保障作用。2.施工前組織技術人員認真會審設計文件和圖紙,切實了解和把握工程的要求和施工的技術標準,理解業主的需要和要求,如有疑問,準時向業主和設計單位提出書面報告。3.依據工程的特點和要求,編寫詳盡可行的施工組織設計.施工中,必需嚴格按方案執行.不得擅自更改,各級質檢部門負責監督執行。4.進行具體的工程技術交底,每個部位,工序施工前,均進行具體的技術交底,嚴格依據三級技術交底的要求,使各級施工人員清楚把握各工序的施工要求,施工工藝和技術規范,做到心中有數,確保施
28、工過程的精確性和規范性。5.加強施工測量管理工作,嚴格執行符合制度,交底簽認制度和向建設單位駐場工程師報批制度,確保測量工作精確無誤,并做好測量原始記錄和存檔工作.針對本工程施工段較長的實際狀況,為防止因距離導致的測量誤差,確定從設計院拿到測量把握點后,由技術負責人特地組織把握點的復測,坐標點的放樣及統一水準網的布設工作,必需使用統一的水準把握網。6.嚴格把握原材料,半成品質量,施工中所用的鋼筋、水泥、磚等必需具有相應的質量證明書(出廠合格證),還需按規范要求進行抽檢試驗,合格后方可使用.各種材料分類堆放,并懸掛標識牌,嚴防誤用。7.加強工序質量把握.各工序施工過程中,必需嚴格按設計圖紙進行施
29、工,各工序在隱蔽前,必需經三級質檢人員、建設單位駐場代表以及質監站驗收認可后,方可進行下一工序的施工。準時收集和整理施工過程中的各類資料,認真填寫各類資料表格.依據建設單位要求的各項內容和要求,對圖,表,記錄,施工文件等進行有效的管理和把握,確保工程竣工資料的精確性和完整性。七 、 平安文明施工保證措施第一節 平安生產保證措施平安生產是衡量施工項目管理水平的一個重要指標,是確保工程如期完成的重要前提之一,為此必需高度重視,全體員工上剛巧前進行平安生產教育,認真學習、貫徹執行國家、省、市平安法規、職工勞動權益保障規定、平安施工規范,增加職工平安法規觀念?!捌桨?、優質、高效”是我司施工管理的一貫宗
30、旨,隨著市政工程施工規模日益增大,對平安施工進行規范化管理也勢在必行。本工程的平安生產重點:基坑施工、施工機械用電平安。一、平安生產保證體系1、平安方針和目標平安方針:平安每一,預防為主,防治結合,綜合治理。平安目標:杜絕死亡及重傷事故,杜絕交通事故,杜絕機械事故,創建平安文明樣板工地。2、平安標準:堅決貫徹執行國家有關平安法規,實行平安生產目標管理建設部關于加強勞動愛護工作的打算中的十項6目;建筑平安工人平安技術操作規程;3、平安保證體系(1)平安保證體系圖詳見下圖思想保證組織保證技術保證制度保證經濟保證提高全員意識施工平安教育平安領導小組質安部施工段平安員班組平安檢查員技術部技術方案平安審
31、查各項平安生產制度各工種平安生產制度月季年平安檢查制度平安總結評比制度安保責任制獎罰分明經濟兌現實現平安生產目標平安保證體系(2)平安管理組織機構公司平安管理領導小組本工程項目經理專職平安督導員班組兼職平安員班組工人(持證上崗)平安施工檢查組平安隱患檢查每周平安學習崗前三級教育平安管理組織機構圖成立以項目經理為首,有施工員、平安員、技術員、班組長等參與的平安生產管理小組,檢查監督施工現場及班組平安制度的貫徹執行,做好平安日檢記錄,并對違反平安規定的人員進行懲罰。以公司平安生產副經理及質安部成員組成公司平安管理領導小組,負責平安施工保證體系的管理,檢查組織對平安隱患的突擊檢查。工地平安管理小組,
32、由項目部主管平安生產的負責人擔當領導,成員包括2名技術員為專職平安督導員,一名電工管理,負責工地平安施工管理,并由專職平安督導員負責具體平安事務的監督。班組施工管理兼職平安員,負責組織班組工人的平安施工。建立和實施平安生產責任制:項目經理是平安第一責任入,主管施工生產的項目副經理是平安生產直接責任入,項目總工程師對勞動愛護和平安生產的技術工作負責。二、平安保證措施1、平安培訓與學習(1)對工人進行崗前三級平安教育,經考試合格后方能上崗。上崗。上崗工人要牢記“平安生產,人人有責”,樹立“平安第一”的思想。切實執行建筑工人平安生產守則。特殊工種(如電工、焊工、起重工等)必需持證上崗。(2)堅持每周
33、組織職工平安學習不少于一小時,針對不同的工種,不同的作業內容讓職工生疏有關平安法規,提高平安意識,特殊要加強民工的平安教育,主要是平安意識,防護技能,交通平安,法制教育。2、施工平安檢查工作程序 施工平安檢查工作程序圖如下圖:平安日常檢查組織機構平安目標平安管理自檢制度檢查平安獎罰條例執行檢查平安制度定落實檢查平安會議記錄檢查平安目標規劃?rùn)z查日常平安活動檢查平安制度落實狀況檢查平安宣揚教育工作檢查平安工作報表上報檢查預防平安事故措施檢查安定防護用品使用平安工作總結(1)格執行平安會議及平安檢查制度。定期或不定期檢查平安措施的執行狀況和現場存在的平安生產問題,發覺隱患,準時指出,并下達整改通知單
34、,指定專人限期整改,對整改不到位的班組或個人按獎罰制度懲罰。 (2)本工程的平安檢查重點:留意用電平安措施;消防措施。(3)建立平安生產獎罰制度依據公司制定的平安生產獎懲制度,結合項目部的實際狀況制定平安生產獎罰實施細則。對遵守國家政策、法規、法令,遵守勞動紀律,按平安法規和施工技術規范要求進行施工,維護生產、生活秩序,維護社會治安有顯著功績的班和個人分別賜予嘉獎;反之,賜予懲罰,以保證生產、生活有序的進行,確保生產平安。3、施工平安防護措施:遵守國家的勞動愛護法,依據工種相應配備勞保用品。教育寬敞施工人員使用勞保用品,進入現場必需按標準戴好平安帽。針對本工程特點,施工外部和內部環境以及業主的
35、有關要求,制定各工序具體的平安技術交底,并履行簽字手續,下達作業方案的同時下達平安防護要求。在施工區域和生活區域及道路上設置照明系統,保證夜間照明和生活用電。嚴格執行各類機械設備的專人管理和操作制度,各類機械有平安防護措施,機械設備要定期保養,經常檢修,使其處于良好的狀態。拌合、攤鋪設備的修理、保養必需按有關平安操作規程進行操作。嚴格用電管理,必需由持證的專職電工上崗操作,不得任意撿接電線和電器設備,各類電器設備均安設平安保險裝置,嚴格執行一機一閘一愛護,對電力線路、電器設備經常檢查、修理、調整并做好測試、檢查、修理記錄。施工區城內按有關規定建立消防責任制,依據有關防火要求布置臨配備足夠數量的
36、消防器材,并設立明顯的防火標志。雨天要認真進行防洪澇、防淤積的平安檢查。4、施工用電平安:嚴格用電管理,現場臨時電線路按施工臨時設施用電平安技術規范要求布設,必需由持證的專職電工上崗操作,不得任意拉接電線和電器設備,各類電器設備均按設平安保險裝置,嚴格執行一機一閘一愛護,對電力線路、電器設備經常檢查、修理、調整并做好測試、檢查、修理記錄。其次節 文明施工及環境愛護措施做好施工現場的文明施工與環境愛護,是市政工程施工過程中所必需的要求和目標。依據市政工程的施工特點與市政府、業主對工程現場施工規定的要求,以及日益增長的全民環保意識,認真、負責地搞好現場的文明施工和環境愛護,己成為我公司工程施工管理
37、的重點。本工程位于涇川縣城北新區,四周有居民住宅及辦公、醫院、商鋪等,因此環境的愛護以及平安圍蔽等文明施工和環境愛護格外重要。一、文明施工措施1、文明施工目標 杜絕余泥、污水污染、噪聲污染投訴,創市級文明施工樣板工地。施工場地內文明施工 (1)做好文明施工宣揚工作,在現場張貼文明施工的具體要求和措施,增加施工人員的文明施工意識。 (2)施工范圍接受文明施工圍蔽進行圍蔽,以降低施工作業對四周環境的干線與影響 (3)施工場地內少量材料堆場、機械停置場地符合環境衛生、市容、平安、保衛等各項要求,做到整齊、清潔、平安、美觀?,F(xiàn)場材料的堆放要依據施工組織設計指定的區域范圍分類推放。材料轉運堆放要有專人管
38、理。 (4)施工現場要道路暢通,場地平整,無大面積積水,場內要設置連續的排水系統,合理組織排水。施工污水經沉淀后排放。 (5)場內廢料和余泥準時清運,保持場內潔凈。 (6)做好現場的治安、保衛工作,現場設置各種平安設施和配置勞動愛護用品。在施工范圍內不得有不文明行為,搞好宿舍衛生,在宿舍區不行大聲喧嘩,嚴禁“七害”及違法行為。 場地文明施工(1)設立文明施工管理常設機構,做到領導重視,逐級落實。設立文明施工投訴電話,由我公司黨群部負責準時處理有關投訴。(2)施工范圍必需設置施工標志,告請車輛當心慢行和告請公眾留意平安,施工范圍的坑、溝、挖掘路面等危急部位必需設置護欄,加蓋防護設施,并設置警示標
39、志,同時在便道設交通導向標志,保證道路暢順。(3)必需落實門前三包環境保潔責任制,不得在工地門前圍欄外側公用場地堆放材料、余泥、垃圾等。臨時占用人行道,必需向有關部門申辦占道手續。在經批準占用的區域,必需嚴格依據批準占用的范圍、占用期限和使用性質堆放所申報的建筑材料或機具設備。(4)施工過程中應確保城市公共設施的平安,做好地下管線的愛護工作,開挖前必需探明地下管線的位置并做好愛護措施。如在施工中造成下水道或地下管線堵塞或破壞的;應馬上疏通或修復,對工地四周的單位或居民造成損失的,應馬上停工,分析處理,并應擔當相應的責任。(5)施工現場設置保證施工平安的夜間照明和每隔肯定的距離設置保證行人、車輛
40、交道平安的路燈照明,夜間施工要盡量削減噪聲,對噪聲較大的施工作業工藝盡量支配在日間進行,盡可能地削減噪聲對四周單位、居民的影響。過程竣工后,在規定期限內清理、平整場地并修復因施工造成損壞的設施。(6)工地周邊原有道路必需保持清潔,必要時派人每天打掃。在全部工程完成之后,對施工范圍內場地進行全面的清理,清除施工過程中的建筑垃圾。夜間施工措施如需進行夜間施工時,實行以下措施:施工現場設置保證施工平安的夜間照明,在便道和便橋設置足夠的路燈照明,并留意愛護好用電設備,經常檢修,保證平安。施工點全部圍蔽,設護欄,安裝警示燈。盡量削減噪音,對噪音較大的施工作業工序,盡量支配在日間進行。現場設置夜間值班電話
41、,并在施工圍蔽的墻面上明確,對群眾反映的問題準時處理。二、環境愛護措施1、具體保證措施(1)工地圍蔽施工期間應以最大限度降低對四周環境的干擾為原則,用壓塑鋼板圍蔽全線,將施工場地與外界隔離。(2)把握振動措施選擇較小型的振動壓路機施工,留意盡量避開壓到房屋的地基范圍、己完工的排水構筑物,不得壓壞路面設施。(3)噪音把握措施為不阻礙沿線居民生活,需較高要求對噪聲的把握。為此我集團實行以下措施使用噪聲把握在允許的范圍內:全部施工機械在進場前,機械檢修,檢修合格后才可進場,嚴禁機械帶病工作。 能配置消音器的機械全部安裝消音器,較大噪聲的固定機械設置在專用的室內使用。 發動機僅做備用,不得己才使用發動
42、機。 教育施工人員不準喧嘩吵鬧,違者按有關條例懲罰。(4)把握空氣污染的措施(防塵) 產生超標尾煙的內燃機不允許用于施工。機械人員應保證定期進行檢查(每天)、維護檢查(每周)以及修理工作(每月及按要求),防止超標尾煙排放。 嚴禁工地燃燒各種垃圾及廢物。 施工場地接受混凝土硬化,防止揚塵,并進行必要的灑水降塵。余泥運輸接受有封閉設備的專用運泥車,防止灰塵在空氣中飛揚。(5)把握水質污染的措施施工廢水須經現場廢水處理系統處理合格后才能排放至市政排水。禁止排放施工油污,溢漏油污馬上實行措施處理,縮小污染。生活污水經處理符合排放要求后排放至市政排水。確定不得將帶泥漿的污水排入四周的排水系統。(6)路況
43、維護建立專職的文明施工隊伍負責現場路況的維護,幫忙交警做好交通疏導,使道路暢通,場地平整,無大面積積水,場內設置連續的排水系統,合理組織排水??⒐ず笮迯?fù)工地出入口的人行道。(7)保證路面衛生措施由專職的文明施工人員每日對路面進行打掃、清潔,運泥車出工地前用水槍進行沖洗。經常進行檢查,一旦發覺由施工或非施工緣由造成的路面污染,馬上組織人員進行清掃。在工地出口處各設置一洗車槽,施工車輛進出必需用水沖洗潔凈方可駛出工地。(8)保證工地衛生的措施現場配置兼職管理人員,落實責任制。生活區設公用廁所,應足夠現場全部人員使用,并且設置化糞設備,生活污水和大小便經化糞池處理后,運至指定地點集中處理。在場地內分
44、片區布置垃圾箱,收集和排放來自食堂、辦公區、倉庫和施工區的生活垃圾,定期外運一次,以保證現場衛生清潔。做好民工宿舍的管理:設置吸煙區,工地及辦公地點禁止吸煙;生活設施及必需均使用環保材料及制品。(9)余泥排放挖基坑的余泥必需按市建委的規定,由專用的封閉式運泥車運至指定地點棄置,運泥車進出施工場地前必需在洗車臺上進行清洗,方可上路。第三節 落實平安文明施工承諾在施工中我公司將嚴格本投標文件的平安生產、文明施工措施組織施工。施工中堅決執行業業方及監理工程師對平安生產方面的指令,樂觀組織平安生產勞動競賽活動,確保我公司平安生產目標的全面實現。八 、 質量保證與承諾第一節 工程質量目標與承諾 本工程質
45、量要求:本工程業主質量要求為“合格”,我公司對本標段目標是優良工程,力爭市優、省優、國優工程。具體是:分項合格率100:若我公司中標,將實行有力措施,確保工程一次驗收合格率達到100,向平?jīng)鍪腥嗣窠簧弦环轁M足的答卷。 違約責任承諾:工程竣工驗收達不到合格,按招標文件要求進行扣罰。其次節 工程施工內部質量管理體系一質量組織機構 質量組織機構見質量組織機構圖。項目部成立質量管理領導小組,由項目經理任組長,項目總工程師、項目副經理任副組長,成員由質檢工程師、試驗工程師及各專業負責工程師組成。項目部設專職質檢工程師和質檢員,各班組負責人兼職質檢員,保證施工作業始終在質檢人員嚴格監督下進行。 項目經理部
46、質量組織框圖項目經理項目總工程師項目副經理質檢工程師試驗工程師各專業工程師質檢組技術組施工組試驗室測量組材料組專職質檢員班組兼職質檢員二、質量保證體系本工程實行項目經理負責制,組織各專業技術人員組成項目經理部,并通過建立完善的質量保證體系來確保全部工作和活動均處于受控狀態,從而確保本工程達到預期的質量目標。質量保證體系如下圖。質量保證質量領導小組成員:項目經理總工程師項目副經理質檢工程師試驗工程師施工組主 管組織保證以“百年大計,質量為本”為中心開展教育活動。做好材料進場的驗收和抽檢,負責現場試驗工作。搞好工程把握測量和復測,保證施工測量精度。質檢組技術組測量組試驗組材料組設備組核算組宣教組核
47、對各階段施工班組完成的工程數量和施工質量,把經濟利益與進度、質量掛鉤,獎優懲劣。實行以管好、用好、修理好機械設備為中心的質量責任制,做好設備檢查鑒定,填好運行記錄選購質優價廉的材料并供應質量證明,抽刀材料的限額發放管理。組織圖紙自審和會審,編制實施性施組,做好技術交底,加強技術溝通和技術培訓。確保項目部?jī)?yōu)質高效完成施工任務。進行日常質量管理,負責組織協調、督促檢查各部門各級質量活動并進行質量反饋。組織隱檢、預檢和驗收。施工保證設備材料檢驗工序質量檢驗分項工程質量檢驗分部工程質量檢驗工程質量檢驗工程質量評定達到目的制度保證不定期進行質量評定分析會每月底組織工程質量檢查評比定期開展有針對性的質量教
48、育活動并組織考核。廣泛開展Q C小組活動。第三節 質量保證措施及獎罰說明一、質量保證措施(一)人員組織與支配1、本項目強調以人為核心的管理思想,發揮人在工程施工中處于中心地位的作用。2、培訓上崗制度,現場全部管理及操作人員都經過業務學問技能培訓,須獲得相應的專業技術職稱,并持證上崗。3、專業工種人員必需依據國家有關規定的要求進行培訓考核,獵取上崗證書及相應技術等級,未經過專業技術培訓考核不準上崗。4、崗位責任制,每項工作均有專人負責,專人負責質量跟蹤。5、施工過程中,接受新工藝、新技術、新設備、新材料前必需組織專業技術人員對操作者進行培訓。(二)施工質量管理1、編制實施性施工組織設計,制定施工
49、方案,支配施工挨次。做好施工組織設計和施工方案的優化工作,施工組織設計、施工方案必需經技術負責人審批后方可執行。2、圖紙會審和各項技術交底工作,準時與監理工程師、設計人聯系,盡快解決,讓全部施工人員領悟方法、意圖和質量技術要求。3、工人員及管理人員必需嚴格執行國家建設部頒布的現行規范、標準及技術文件組織施工,任何人不得任憑更改。發覺問題時準時上報,并會同相關人員、部門爭辯處理。4、復核把握權,編制具體的施工放樣測量及施工監測方案。5、質安員實行現場施工過程的質量監督,施工過程中發覺問題準時處理,對施工現場的有不按設計要求、施工驗收規范、操作規程及施工方案的行為,質安員有權停止現場施工,并勒令其
50、限期整改。6、對測量?jī)x器定期進行維護檢修,保證其測量精度。并確保試驗設備狀態良好,全部試驗設備的校核必需在有校驗資格的單位進行。7、健全測量“兩級”交接制,把好施工制作、測量、試驗關。8、加強施工監測工作,利用監測數據分析施工現狀,并實行相應的處理方法。9、對影響工程質量的關鍵部位及主要工序,在施工前編制專題施工方案,用以指導現場施工,提高工程質量。10、工程質量檢查以班組、現場自檢和專業檢查相結合,堅持“三檢”,即自檢、互檢、交接檢查。施工班組在下班前對當天工程質量進行自檢,不符合質量要求的馬上返工,上下道工序在工程交接上進行互檢,不符合質量要求,不允許進行下一工序施工。11、全部隱蔽工程必
51、需按規定經現場監理驗收合格后,方可進行下一道工序施工。12、開展QC小組活動,攻克質量弱點和施工難關。通過定期QC小組活動,不斷將QC成果推廣應用于實際當中去,以提高施工水平。13、認真做好計量工作,用數據為準則保證施工用料的定額用量。14、施工工序質量把握見下頁圖;上道工序施工完畢返 工經理部自檢通知監理工程師試驗室檢現場檢查監理工程師確認監理工程師簽證進行下道工序作業(三)隱蔽工程的質量保證措施保證隱蔽工程質量的關鍵在于健全各項工程質量檢查和驗收制度,并切實予執行。班組施工作業班組自檢質檢工程師檢查監理工程師檢查下一道工序返工或返修不合格不合格不合格1、隱蔽工程質量檢查程序見下圖:2、完善
52、的崗位責任制為保證隱蔽工程質量,必需嚴格執行隱蔽工程的施工規范,對有關人員定崗定責任,嚴格執行崗位責任制,故制定措施如下:(1)各主管工程師須具體審查施工圖紙,領悟設計意圖,弄清技術要求等,圖紙中標識不清或誤點之處,須準時報請監理工程師及設計院共用會審。(2)做好技術交底,技術交底必需實行復核制,交底資料上須有主管工程師及復核人簽字。(3)對各分項工程,設一名主管工程師及一名施工員專職負責,發覺問題,同準時處理。3、技術保證措施(1)加強鋼材的試驗、檢測工作,把好原材料、半成品、成品進場及工序的質量關。(2)鋼筋綁扎時將鋼筋對齊,防止鋼筋綁扎偏斜或骨架扭曲。(3)混凝土愛護層的砂槳墊塊要適量牢
53、靠,直立鋼筋可接受埋有鐵絲的墊塊,綁在鋼筋骨架外側,同時,為使愛護層厚度精確,必要時應用鐵絲將鋼筋骨架拉向模板,將墊塊擠牢。(4)鋼筋焊接成型時,焊接處不得有水銹、油漬等。焊接后在焊接處不得有缺口、裂縫及較大的金屬焊瘤。4、加強隱蔽工程質量檢驗,落實班組自檢、互檢、交接檢“三檢”制。隱蔽工程檢查接受班組檢查與檢查組相結合的方式,即施工班組在每道工序完工后,首先進行自檢,自檢不符合質量要求的予以訂正,然后再由專業檢查人員進行檢驗。5、各工序完成后,由主管技術人員、質量檢查工程師會同各工班長,按技術規范進行檢驗,凡不符合質量標準的,堅決予以返工處理,直至再次驗收合格。6、工序中間交接時,必需明確的
54、質量合格交接意見,每個工班在進行工序施工時,都應當嚴格執行“三工序”制度,即檢查上工序,做本工序,服務下工序。7、隱蔽工程在完成上述工序后,邀請現場監理工程師檢查驗收,我方做好驗收記錄、簽證及資料整理工作。8、檢查末獲監理工程師驗收通過者,必需返工重做,否則不得進行下道工的施工。9、隱蔽工程必需有嚴格的施工記錄,將檢查項目、施工技術要求及檢查部位等項填寫清楚,記錄上必需有技術負責人,質量檢查人簽字。(四)原材料、物資及設備質量管理1、按工程進度編制材料及設備需求量供應方案表,并嚴格依據經審批的材料及設備供應方案進行選購及調配。2、商品混凝土、混凝土排水管材、預制構件等原材料、成品、半成品的選購必需有材質證明或合格證,鋼筋、水泥等嚴格執行材料進場檢驗制度。局部加工件制作必需符合規范和設計要求。3、試驗室準時對進場的原材料進行抽樣試驗,并出具檢驗報告,檢驗結果與合格證相符者方可使用。4、全部進場施工機電設備必需定期修理、保養,保持良好的狀態,保證滿足施工需求。5、材料進場按規格、品種、牌號堆放,掛牌標識,實行掛牌管理。(五)、為確保質量所實行的檢測手段、措施本工程全部材料試驗與檢驗必需按國家和建設部頒發的有關工程試驗規范和規定實施。為確保施工現場的各
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- GB/T 45636-2025進境出境經接觸傳播傳染病防控技術規范
- 四川省德陽市2025屆高三下學期二模試題 化學 含解析
- 行政管理復習計劃的重點安排:試題及答案
- 慢性阻塞性肺疾病護理常規體系構建
- 2025年法學概論知識點梳理與試題及答案
- 企業戰略調整的步驟試題及答案
- 2025年行業競爭中的風險應對試題及答案
- 學?;馂?zāi)斷電應急預案(3篇)
- 國際法與全球治理的關系試題及答案討論
- 跨文化經濟交流的必要性試題及答案
- 基層治理現代化視角下“楓橋經驗”的實踐路徑與創新研究
- 通信光纜租用協議合同書
- 醫療救助資金動態調整機制-洞察闡釋
- 2025屆北京市東城區高三二模 政治試題(含答案)
- 公共組織績效評估-形考任務一(占10%)-國開(ZJ)-參考資料
- 《慢性阻塞性肺疾病》課件
- 家校共育 靜待花開 課件高二下學期學考動員家長會
- 2025陜西氫能產業發展有限公司所屬單位招聘(101人)筆試參考題庫附帶答案詳解
- 2025安全生產月安全生產知識競賽題庫及答案(共1418題)
- 2024年內蒙古師范大學招聘事業編制人員考試真題
- 管道直飲水項目可行性研究報告
評論
0/150
提交評論
