1、梯子間安裝安全技術措施一、工程概況烏東煤礦井下+400-+500-+575 斜巷具備施工條件,斜巷斜度為46°,巷道寬約 3.5m,斜巷總長度約252 米,其中 +400-+500 長度約為150 米、 +500-+575 長度約為 102 米、為順利、安全、高效完成此項工程,特編寫本措施指導施工。二、主要安裝工程量1、安裝 +400-+500 斜巷梯子間 150 米2、安裝 +500-+575 斜巷梯子間 102 米三、施工前的準備工作1、組織施工人員熟悉有關圖紙資料,熟悉所安裝及使用設備的各種性能及技術要求。2、學習相關安全規程,安裝質量標準及要求。3、對施工用電氣、機械設備作入
2、井前的安全檢查,對各施工用機索具進行檢查維護,排除安全隱患。4、準備好施工質量記錄表格及現場安全標牌。5、提前布置小絞車固定牢固可靠,并安裝聲光信號裝置。四、施工具體方案施工順序:在地面按照設計圖紙加工、制作、防腐梯子、將梯子裝車分別運輸?shù)?+400 斜巷和 +500 斜巷處的合適地方。安裝時先安裝 +400-+500 斜巷梯子間, +400 斜巷底部開始向 +500方向安裝,待 +400-+500 安裝完成后再安裝 +500-+575 斜巷梯子間。1、安裝+400-+500 斜巷梯子間時,在 +500 斜巷頂部打 2 根錨索固定錨盤,然后用3T 單柄滑輪與錨盤固定。2、安裝梯子時,用 +40
3、0 斜巷下部布置的絞車(15.5鋼絲繩)和+500 斜巷頂部布置的3T 單柄滑輪將 +400 堆放的梯子托運到斜巷施工位置上進行安裝,安裝梯子時嚴格按照設計圖紙上的尺寸進行安裝,這樣周而復始的將 +400-+500 斜巷梯子安裝完成。3、安裝+500-+575 斜巷梯子間時,在 +575 斜巷頂部打 2 根錨索固定錨盤,然后用3T 單柄滑輪與錨盤固定。4、安裝梯子時,用 +500 斜巷下部布置的絞車(15.5鋼絲繩)和+575 斜巷頂部布置的3T 單柄滑輪將 +500 堆放的梯子托運到斜巷施工位置上進行安裝,安裝梯子時嚴格按照設計圖紙上的尺寸進行安裝,這樣周而復始的將 +500-+575 斜巷

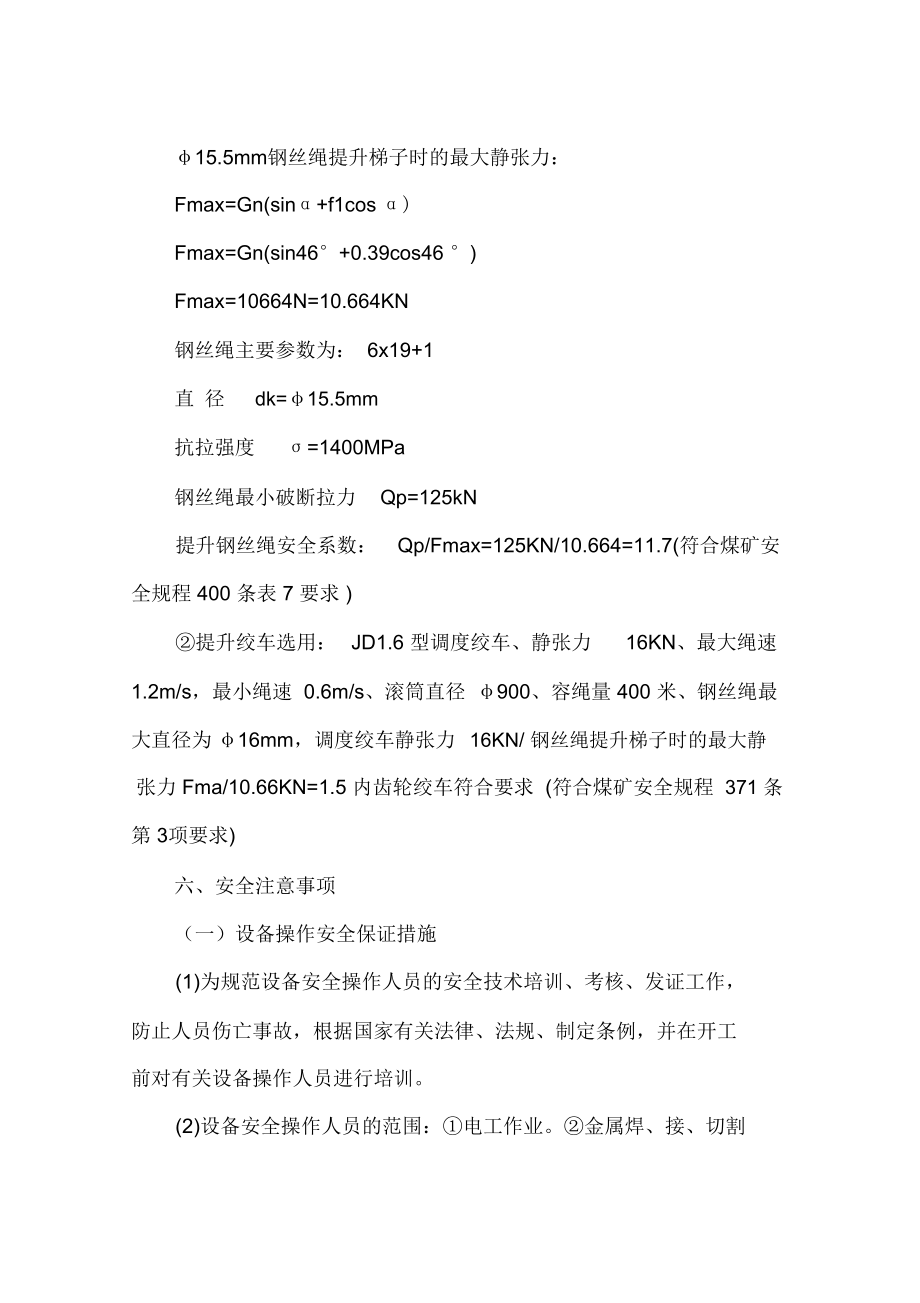

4、梯子安裝完成。五、絞車及鋼絲繩受力校核鋼絲繩安全系數校驗安裝梯子最長長度為 9m、斜巷傾角為 46° 梯子最重 821.9kg鋼絲繩自重 米 共計重 255kg鋼絲繩和梯子共計重G:821.9+255=1076.9kg=10769Nf1- 提升物件運動阻力系數,采用鋼與碎石路面摩擦系數0.3915.5mm鋼絲繩提升梯子時的最大靜張力:Fmax=Gn(sin+f1cos )Fmax=Gn(sin46°+0.39cos46 °)Fmax=10664N=10.664KN鋼絲繩主要參數為: 6x19+1直 徑dk=15.5mm抗拉強度=1400MPa鋼絲繩最小破斷拉力Qp
5、=125kN提升鋼絲繩安全系數:Qp/Fmax=125KN/10.664=11.7(符合煤礦安全規程 400 條表 7 要求 )提升絞車選用:JD1.6 型調度絞車、靜張力16KN、最大繩速1.2m/s,最小繩速 0.6m/s、滾筒直徑 900、容繩量 400 米、鋼絲繩最大直徑為 16mm,調度絞車靜張力16KN/ 鋼絲繩提升梯子時的最大靜張力 Fma/10.66KN=1.5 內齒輪絞車符合要求 (符合煤礦安全規程371 條第 3項要求)六、安全注意事項(一)設備操作安全保證措施(1)為規范設備安全操作人員的安全技術培訓、考核、發證工作,防止人員傷亡事故,根據國家有關法律、法規、制定條例,并
6、在開工前對有關設備操作人員進行培訓。(2)設備安全操作人員的范圍:電工作業。金屬焊、接、切割作業。起重機械作業。機動車輛駕駛。安全檢查;施工期間在使用氧氣、乙炔時要保證其安全距離,在作業時保證一人監護一人操作,作業后的現場一定清理干凈。(3)設備安全操作人員是指直接操作重要設備、機動車輛的作業人員,必須具備以下基本條件;年滿18 歲;身體健康,無妨礙設備操作的疾病和生理缺陷;具備相應工作的安全技術知識,參加規定的安全技術理論和實際操作考核,并成績合格;符合相應工種作業特點需要的其它條件。(二)設備及材料運輸安全保證措施(1)裝車前必須進行下列檢查工作,裝運的平板車必須銷子齊全,插銷、三環鏈等連
7、接裝置磨損不超限,捆綁設備必須使用15.5鋼絲繩和手拉葫蘆,不得用鉛絲、鐵絲、棕繩代替。(2)吊裝設備時必須搭配好,使設備重心與平板車的重心相重合,不得偏離一邊,以免在運輸過程中翻車。(3)設備運輸時,推車時要注意手腳和身體部位的防護,傾斜巷道向下放重車或空車,必須利用絞車的鉤頭把車掛好,檢查牢靠后攔好行人,才能往下放車,嚴禁放飛車,不論在場面或井下,同方向推車時,兩車的間距在坡度小于等于5時,間距不小于10 米;坡度大于5時兩車間距不得小于30 米,坡度大于 7時,不準人力推車, 沒有搬運工的地方由班組長分派專人摘掛鉤,把鉤工、信號工、絞車司機都做到持證上崗,掛鉤工在掛鉤前,必須詳細檢查所使
8、用的連接裝置是否安全可靠,否則不準使用。其次要檢查所使用的絞車牽引繩和保險繩的磨損情況,發現鉤頭和鋼絲繩有斷絲斷股或嚴重銹蝕,外層鋼絲繩松動,鋼絲繩直徑減少原直徑的10%時,有以上其中一種情況則不準提運任何物料。否則造成嚴重后果由班組長和摘掛鉤工負責,同時按違章論處,信號工、摘掛鉤工要相互配合好,信號工要等掛鉤工掛好鉤離開車輛后,才能發出開車信號。(4)所有斜井提運料時必須做到“行車不行人,行人不行車”。(5)各種料車到達目的地后,必須等料車停好,將料車固定好確保安全后,才能摘鉤卸料,裝車時要檢查周圍頂板,兩幫情況,卸車時必須將車固定好,搬抬設備,可使用吊鏈,嚴禁亂堆亂放,以防損壞設備,卸車時
9、要相互照應,統一行動,確保安全(三)設備起吊安全保證措施1、安裝的施工人員, 必須嚴格遵守各種安全操作規程,按章作業。2、施工人員進入現場, 頭戴安全帽,高空作業人員必須系安全帶。同時井下人員必須戴礦燈、自救器、持入井證下井。嚴禁攜帶煙和火種,電氣焊人員用火種要專人保管。3、所有施工的機具、設備,在施工前做一次全面的檢查,嚴禁帶病運行。4、現場按消防要求,布置好消防器材。5、現場要打掃干凈,做到文明施工。6、各種起吊設備、索具、鋼絲繩、手拉葫蘆等在起吊前要進行仔細檢查,施工中嚴禁以小代大使用,嚴禁用棕繩起吊設備或管件。7、各設備的綁扎要用鋼絲繩及索具,嚴禁用鐵絲或棕繩代替使用并綁扎牢固。起吊點
10、要選用設備本身專用起吊吊環或?qū)S闷渌醵鸬觞c(diǎn)的選擇不得隨意選取,嚴防吊裝變形,大件設備的吊裝運輸要在設備下墊上木頭或軟質物,嚴防碰撞損壞設備及其表面。8、起吊運輸中使用的叉車、鋼絲繩套、卸扣、手拉葫蘆、行車等起吊索具要仔細檢查,合格后再投入使用。使用的各起吊機索具額定起吊重量應不小于設備的重量。9、各種繩索的捆綁要牢固,受力要均勻。10、統一指揮,應有準確的規定信號,其他工作人員必須堅決服從命令,聽從指揮。11、井下現場專用錨鎖點、起吊點必須滿足設備起吊要求,設備部件起吊前必須對錨桿進行拉力試驗,合格后方可起吊。12、起吊設備時,首先要保護好易受損部位,防止破壞設備。直接用導鏈起吊設備時,
11、 人身體要躲開導鏈和被吊物體可能竄出的方向。13、根據起重物的重量、體積、形狀和種類選用合適的起吊點,確保起吊中心與物件重心相一致。起吊時,起吊物件必須保持平衡。起吊物重心選擇:先根據物件的重量、體積和形狀,目測物體重心,經試吊后確定重心。14、在任何情況下,嚴禁用人體重量平衡被吊運的重物,不得用手直接接觸已被重物張緊的吊繩、吊具;嚴禁用手直接觸對接面、連接孔或縫隙。15、在 +400 水平井底車場處拉設安全警戒線閑雜人員不得入內并安排專人看護。16、登高作業時注意一下幾點:(1)作業人員身體條件符合要求,無恐高證。凡患有高血壓、心臟病、癲癇病、精神病和其它不適于高空作業的人,禁止登高作業。(
12、2)作業人員著裝符合要求。作業人員正確佩戴安全帽、安全帶,離地面 2m 以上的作業必須掛牢安全帶,并生根牢固后, 方可作業,禁止安全帶低掛高用。(3)作業點下方設警戒區,并設警戒標志,現場搭設的腳手架,防護圍欄符合要求。(4)攀登作業時要手抓牢、腳登穩,避免滑跌,重心失穩。(5)夜間高處作業要有可靠的照明,必要時安裝臨時照明燈具。特級高處作業配備通訊聯絡工具并安排專人監護。(6)施工人員配備工具袋,施工工具和工件應有防滑落措施。嚴禁向下拋投雜物。(7)登高前,施工負責人應對全體人員進行現場安全教育。(8)檢查所用的登高工具和安全用具(如安全帽、安全帶、梯子、跳板、腳手架、防護板、安全網)必須安
13、全可行,嚴禁冒險作業。(9)登高作業與其他作業交叉進行時,必須按指定的路線上下,禁止上下垂直作業,若必須垂直作業時,應采取可靠的隔離措施。(10)使用梯子時,必須先檢查梯子是否堅固,是否符合安全要求。立梯坡度 60 度為宜。梯底寬度不低于50 公分,并應有防滑裝置。梯頂無搭勾,梯腳不能穩固時,須有人扶梯人字梯拉繩必須牢固。(11)登高作業時,應使用死扳手,如用活動扳必須用繩子拴牢,操作人員必須站在安全可行位置,系好安全帶。使用套筒扳手,扳手套上螺母或螺釘后,不得有晃動,并應把扳手放到底。螺母或螺釘上有毛刺,應進行處理,不得用手錘等物將扳手打入。扳手不得加套管以接長手柄,不得用扳手?jǐn)Q扳手,不得將扳手當手錘使用。(12)腳手架的負荷量, 每平方公尺不得超過 270 公斤,如負荷量必須加大,架子應適當加固。(13)進行高空焊接、 氧割作業時, 必須事先清除火星飛濺范圍內的易燃物。17、施工作業時氧氣、乙炔的存放距離必須大于5 米,距施工地點必須大于 10 米,電氣焊作業前及作業過程中,安
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 2025年浙江省建筑安全員《B證》考試題庫
- 《公共政策學》題庫及答案 2
- 西安信息職業大學《商業倫理》2023-2024學年第二學期期末試卷
- 2024-2025學年山東省聊城市高唐縣第二中學高三上學期12月月考?xì)v史試卷
- 武漢船舶職業技術學院《R語言與數據可視化》2023-2024學年第二學期期末試卷
- 湖南財經工業職業技術學院《斜視弱視學》2023-2024學年第二學期期末試卷
- 2025青海省安全員《C證》考試題庫
- 濰坊理工學院《經濟統計學》2023-2024學年第二學期期末試卷
- 臨夏現代職業學院《數字信號處理A》2023-2024學年第二學期期末試卷
- 平頂山學院《安全類專業寫作》2023-2024學年第二學期期末試卷
- 廣東省廣州市天河區2024-2025學年八年級(上)期末物理試卷(含答案)
- - 《中國課件》揭示西安古都的千年歷史與文化
- 2025年度空調安裝驗收及保修服務合同
- 急救護理學第十章災難救護講解
- 《Maya三維模型制作項目式教程(微課版)》全套教學課件
- 2024年山東司法警官職業學院高職單招語文歷年參考題庫含答案解析
- 2024年北京電子科技職業學院高職單招語文歷年參考題庫含答案解析
- 2024版消防設計質量問題案例分析手冊建筑機電專業
- 《業財一體化實訓教程-金蝶云星空V7.5》
- 人教版二年級數學下冊第一單元綜合測評卷(含答案)
- 社區意識形態工作2025年度工作計劃
評論
0/150
提交評論
