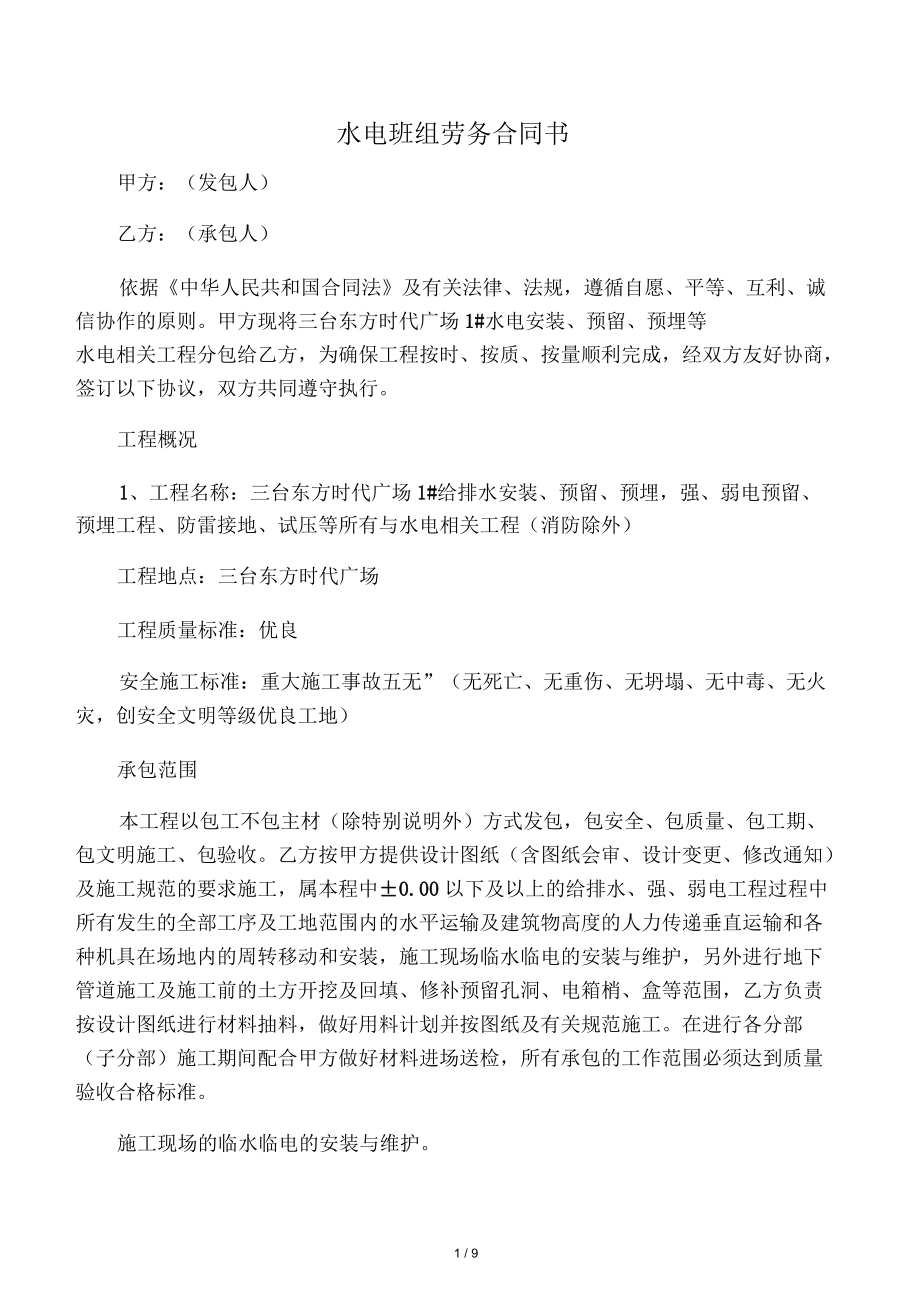

1、水電班組勞務合同書甲方:(發包人)乙方:(承包人)依據中華人民共和國合同法及有關法律、法規,遵循自愿、平等、互利、誠信協作的原則。甲方現將三臺東方時代廣場1#水電安裝、預留、預埋等水電相關工程分包給乙方,為確保工程按時、按質、按量順利完成,經雙方友好協商,簽訂以下協議,雙方共同遵守執行。工程概況1、工程名稱:三臺東方時代廣場1#給排水安裝、預留、預埋,強、弱電預留、預埋工程、防雷接地、試壓等所有與水電相關工程(消防除外)工程地點:三臺東方時代廣場工程質量標準:優良安全施工標準:重大施工事故五無”(無死亡、無重傷、無坍塌、無中毒、無火災,創安全文明等級優良工地)承包范圍本工程以包工不包主材(除特
2、別說明外)方式發包,包安全、包質量、包工期、包文明施工、包驗收。乙方按甲方提供設計圖紙(含圖紙會審、設計變更、修改通知)及施工規范的要求施工,屬本程中±0.00以下及以上的給排水、強、弱電工程過程中所有發生的全部工序及工地范圍內的水平運輸及建筑物高度的人力傳遞垂直運輸和各種機具在場地內的周轉移動和安裝,施工現場臨水臨電的安裝與維護,另外進行地下管道施工及施工前的土方開挖及回填、修補預留孔洞、電箱梢、盒等范圍,乙方負責按設計圖紙進行材料抽料,做好用料計劃并按圖紙及有關規范施工。在進行各分部(子分部)施工期間配合甲方做好材料進場送檢,所有承包的工作范圍必須達到質量驗收合格標準。施工現場的
3、臨水臨電的安裝與維護。工期工期自年月日開始,至年月日竣工,總工期為天。工期進度必須滿足甲方項目部要求,遇特殊情況必須按甲方項目部的調整計劃完成。若乙方無法滿足甲方工期進度要求,甲方有權委托第三方插入施工,乙方負責支付一切費用。承包單價按設計圖紙的建筑面積計算,大包干總承包單價為元/M2(伐板基礎不另外計算由乙方負責按圖施工完畢)。本工程承包單價均已綜合考慮了人工費和工程趕工、加班及各部位施工難易程度、全部工序并包括乙方使用工具費、耗材費(部分耗材包含:焊條、釘子、鐵絲、封口膠、膠水、膠布、泡沫板、錫條、扎絲等所有與水電相關的低值易耗品)、施工現場臨水臨電安裝及維護費、開機人員工資費、社保福利、
4、工傷病假、醫藥費、探親往返差旅費等各種補貼以及停水、停電、雨天停工、節日補助和個人所得稅等各種工資費用,甲方不另作任何補貼。特別約定:乙方(承包負責人)施工期間必須在施工現場進行監督和管理,保證工期進度如期完成。乙方負責施工現場水電所需的材料進出場上下車。所承包的工作內容必須按照甲方項目編排的施工進度計劃(包含特殊情況下作出的調整進度)進行施工,按時按質按量完成。乙方若有意識選好做的項目或留手尾,推卸難做項目,甲方有權把完成的工程項目,按合同單價的70%吉算,將剩下的30%插入甲方委托第三方的施工費用,由乙方承擔后續班組施工費用與合同的差額。如甲方資金確有困難,雙方共同協商解決。乙方不得以節假
5、日等任何理由為借口肆意組織工人罷工鬧事,如發生一次,甲方將對乙方處罰5000元,并有權解除與乙方的勞務合同,對肇事人員驅除出工地。班組中的所有員工,有任何困難由班組自己解決,不得以任何借口和理由在工地關閘停電,甲方對肇事班組處罰5000元;若有重大事故發生,產生的一切經濟損失和法律責任由乙方自己承擔。五、甲、乙雙方責任1、未經甲方書面同意,乙方不得以任何形式轉包本工程,否則甲方有權終止本合同并扣留乙方的不正當所得。2、甲方要按工程量及工程進度計劃要求供應足夠材料,保證乙方施工(但不包括設計單位修改施工圖紙、天氣影響及竣工前待工驗收時間原因而造成的停工)。若因乙方故意停工超過二天且無正當理由解釋
6、的,從第三天起,甲方有權終止本合同并委托第三方進場施工,所增加的費用由乙方負責,并按5%的管理費收取。3、甲方施工員分管乙方,乙方所有施工人員必須服從甲方施工員的管理,對于浪費材料和不按規范及安全操作規程施工者,甲方施工員有權處罰乙方。4、甲方不提供住宿,乙方工人食宿自行解決。5、乙方包水電施工過程中使用的一切工具,輔材。6、乙方進場施工時,必須要有專業的技術人員和質安員從事該工種施工。在施工過程中,對各項工程做好質量技術安全監督,把好質量安全關,發現問題要及時糾正,確保工程正常施工。7、乙方人員必須要合理用料施工,甲方現場管理人員若發現乙方的施工人員在施工過程中由于施工不當剩余材料或故意浪費
7、材料的,造成的損失由乙方承擔所浪費的一切費用和所浪費材料的2倍罰款。8、乙方因施工技術差,管理不善或人力不足,造成工程質量不合格或達不到進度要的,甲方有權終止本施工合同,并責令乙方退場,退場后甲方給予結清合格的工程量的70%價款,不合格的不給予結算并由乙方賠償給甲方造成的一切損失。如乙方無法滿足甲方的工期要求,甲方有權另外插入人員進行施工,所發生的一切費用由乙方承擔。9、乙方人員因違章造成工傷事故,所發生的醫療費用及補貼由乙方負責支付。0、因乙方原因,乙方自行退場的甲方按已完成的合格的工程量合同單價的70%吉算給乙方,不合格不予結算,所造成的損失一切由乙方負責所以進場材料。1、所有水電進出場材
8、料,乙方負責上下車,并負責場內的一次,多次水平運輸或垂直運輸。六、質量要求1、乙方工人進場施工,班組長必須親自帶班安排工作,熟悉圖紙,精心施工,對工人做好技術交底和安全教育,以確保本工程按時、按質、按量順利完成。每個工人必須持有相應的上崗證方可進行該工種的施工。施工前必須做出樣板層,經甲方驗收簽認后方可全面施工。每部位的施工完畢后,乙方現場負責人必須與甲方現場施工員一起對該工序進行驗收,經雙方驗收合格后,乙方才能進行下道工序的施工。2、在施工過程中,必須與其他工種密切跟蹤配合。預留的管孔,箱體截面位置準確,暗裝的管線路不得超出抹灰位置。管孔洞補塞無滲漏。否則,造成的工料損失等費用,由乙方照價賠
9、償。保證本工程的各個分部分項工程在調試或驗收時能符合要求。若因質量達不到要求而拖延工期造成的一切損失,由乙方負責一切費用。七、文明施工要求1、所有進場的施工人員,必須到項目部進行登記,并且經過新工人三級教育和考核,考核合格后才準上崗作業,施工過程中必須要遵守各項安全規章制度,進入施工現場必須戴安全帽,不準穿拖鞋、不準酒后作業、不準高空拋物,高空作業必須系好安全帶,若違反安全操作規程而造成自身或他人傷亡事故,一切后果由乙方負責。2、動火作業前,必須經過甲方批準才能進行;進行動火作業時,燒電焊時要帶水或滅火器材,杜絕火災發生,下班后要切斷電源,避免意外事故發生。3、乙方每層段工序完工后當天要及時清
10、理,超過半天的由甲方派清潔工人清理的,相應的費用由乙方負責支付。八、違約責任及處罰1、在流水作業時必須按項目計劃時間進行,乙方不能夠以工作面多或者少等理由跟不上或不開工,否則按該工作面的工程量的20%罰款處理。2、不參加安全培訓或未做施工技術質量安全交底的人員不能進入施工現場施工,否則對乙方進行每人壹仟元的罰款。3、乙方所有進場的工人,不得在工地或工棚打架鬧事。否則,打架雙方每人每次各罰款1000元及支付各種相關費用,罰款由乙方支付,嚴重者送公安機關處理。九、工程付款方式支付時間1、本項目工程無開工預付款,本工程第一次付款在正負零層頂板硅澆灌完畢15日內甲方支付乙方已完工程量按建筑面積6元/平
11、方米的,以后每6層甲方支付乙方已完工程量按建筑面積5元/平方米的直到一次預埋完畢。2、做二次構造砌筑時,從基礎到層甲方支付乙方已完工程量按建筑面積4元/平方米的,以后每6層甲方支付乙方已完工程量按建筑面積4元/平方米的直到二次預留、預埋完畢。3、橋架、電纜、給水、排水做完后(橋架按1元/平方米,電纜按1元/平方米,給水按4元/平方米,排水按5元/平方米)按竣工驗收建筑面積12元/平方米支付已完工程量的。穿線、開工、插座每6層按5元/平方米支付已完工程量的。臨水、臨電按2.0元/平方米,每6層撥款時支付。輔材按2元/平方米,每6層撥款時支付%如有罰款在支付工程款項中直接扣除。工程竣工驗收合格,乙
12、方交付合格產品后,甲方30天內,支付乙方已完工程量的97%,余下3%質保金在2年后質保期滿時,甲方30天內支付乙方。(二)支付規定1、乙方在每次申請工程進度款時,必須將所完成工作量報項目施工員、核算員,項目負責人審核,提供每月上崗工人花名冊及工資明細表,交項目部批準。2、甲方支付款項時采用轉賬支付形式十、解決合同糾紛的方式:1、因本合同發生爭議時,可由雙方友協商解決。2、如果雙方協商不成時,可向合同簽訂地人民法院起訴。一、安全責任事故條款:1 .本合同價款內已包含安全費用。施工過程由乙方自身原因所發生工傷事故,(20000元內,乙方自行解決,超過20000元,超過部分甲乙雙方協商解決。)甲方概
13、不負責,所產生的費用由乙方自行承擔。甲方統一購買一定的建筑險,保費按總工程量的0.6%攵取。2 .若因乙方原因發生重大安全生產事故,甲方有權向乙方追究連帶責任。二、其它:1、甲方的現場管理人員有權根據有關合同條款及管理制度對乙方進行處罰,乙方的代表必須接收簽字,不簽收者甲方有權直接通知交財務部門從乙方的工程進度款中扣除,另外每次按照50元處以罰款。2、本合同附件、公司和項目部管理制度以及施工過程中的有關技術、質量、安全的交底內容和相關的項目部會議決定等均作為本合同的附件,具有同等法律效力。3、合同一式叁份,甲方執貳份,乙方一份,均具同等法律效力。4、本合同依甲方與開發公司簽訂的合同成立而成立,
14、自雙方簽字、蓋章后生效。5、雙方簽定合同之時乙方需要提供元履約保證金,入場施工至層混凝土澆筑完畢后甲方無息歸還。6、本合同一式三份,甲方執貳份,乙方一份,均具同等法律效力。7.如有未盡事宜,雙方另行協商解決并附補充協議。附表一(公司管理制度)上班不戴安全帽,每人每次罰款50元,不扣帽帶每人罰款50元。2米以上(含2米)高處臨邊作業不掛好安全帶每人罰款200元。拖鞋,高跟鞋,涼鞋,赤腳進入施工現場每人罰款50元。酒后進入施工現場上班工人罰款200元,班組管理人員罰款500元。嚴禁帶小孩進入施工現場,上下班時間謝絕會客。有特殊情況先通知門衛,不得帶閑雜人等到施工現場,違者罰款100元。嚴禁在樓層內
15、大小便,違者每人罰款2000元。嚴禁在施工工地上打架,斗毆,違者每人罰款2000元。嚴禁任意拆除,損壞一切安全防護設施和安全標志,違者每人罰款200元。嚴禁在高處拋材料,工具,雜物等,未造成人員傷亡的情況下,違者每人罰款1000元。如果造成他人傷亡,財產損失,所產生的一切費用由違規人員或所在班組負責一切經濟和刑事責任。施工用電所使用的移動燈具或設備,嚴禁使用負導線和不合格的電線,違者沒收其電線及設備,另罰款200元。嚴禁在施工現場或高處打鬧,追逐,戲耍,違者每人罰款200元。違反操作規程,冒險蠻干者,每人每次罰款200元。如果造成嚴重后果的,將根據違反情節輕重進行200-2000元的罰款。嚴禁
16、采用碼干磚做腳手架支撐,且支撐與支撐間距不大于1.8米,操作腳手架上作業層必須滿鋪(即兩塊腳手板以上),腳手板上的碎磚和砂漿隨時清理,違者罰款50元。嚴禁本工種非機械操作人員開啟任何機械,機操工必須持證上崗,違者罰款50元。施工現場臨時用電必須由專業電工進行搭接,嚴禁私自亂拉,亂接,違者罰款100元。16、在腳手架上作業的人員,嚴禁穿皮鞋、帶釘、易滑和硬底鞋,違者罰款50元。17、所有施工作業人員在樓層邊沿進行施工作業過程中,必須搭設操作平臺或可靠的安全防護措施,否則不得進行操作,違者罰款50元。18、施工現場嚴格執行動火審批制度,未經批準不得作業,違者罰款50元。19、隨意亂鋸木方罰款100-300/次。20、隨意亂鋸膠合板罰款200元/次。工地內的所
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 代購圖書活動方案
- 以舊換新汽車活動方案
- 儀器公司市場策劃方案
- 仲秋裝修活動方案
- 企業價格活動方案
- 企業業務交流會活動方案
- 企業信息化提升活動方案
- 企業創優活動方案
- 企業雙擁活動方案
- 企業團員團建活動方案
- 安全生產目標考核與獎懲記錄(參考)
- GB/T 6682-1992分析實驗室用水規格和試驗方法
- GB/T 41335-2022增材制造用鎳粉
- GB/T 22364-2008紙和紙板彎曲挺度的測定
- GA/T 1133-2014基于視頻圖像的車輛行駛速度技術鑒定
- 保密宣傳商業秘密保密企業培訓PPT教學講座
- Unit1kids-box1教學講解課件
- T∕CSTM 00839-2022 材料基因工程術語
- 通用橋式起重機施工過程記錄表
- 電梯安裝施工進度及保證措施
- NLP神經語言學培訓課件(PPT 164頁)
評論
0/150
提交評論
