版權說明:本文檔由用戶提供并上傳,收益歸屬內容提供方,若內容存在侵權,請進行舉報或認領
文檔簡介
1、中交一公局海威工程建設有限公司云南嵩昆高速公路第七合同段項目經理部 現澆拱形防護專項施工方案目錄一、編制依據及原則11.1、編制依據11.2、編制原則1二、工程概況12.1、工程簡介12.2、水文、地質條件1三、 施工部署23.1、資源配置23.2、工期計劃3四、施工方案44.1路堤現澆拱形防護44.2、路塹現澆拱形防護6五、安全保證措施10六、勞動計劃11七、人員培訓計劃11路基邊坡現澆拱形防護專項施工方案一、編制依據及原則 1.1、編制依據(1)依據國家建設部、交通部等部委及相關現行法律法規、施工規范、技術標準、操作規程、質量評定標準及云南省相關工程施工強制性要求等進行編制。(2)依據現場
2、勘察獲得的資料。(3)公路工程技術標準(JTG B01-2003)。(4)公路路基施工技術規范(JTG F10-2006)。(5)公路工程施工安全技術規范JTJ076-95。(6)公路工程質量檢驗評定標準(JTG F80/1-2004)。(7)云南省高速公路施工標準化實施要點(第二冊 工程施工)(8)云南省嵩明(小鋪)至昆明高速公路第七標段兩階段施工設計圖。 1.2、編制原則(1)確保實現招標文件所要求的工期、質量、安全目標。(2)施工方案力求采用先進的、可靠的工藝、材料、設備達到技術先進,力求工藝成熟,具有可操作性。(3)充分考慮本合同段工程特點,工期及施工環境。在保證質量的前提下,確保計劃

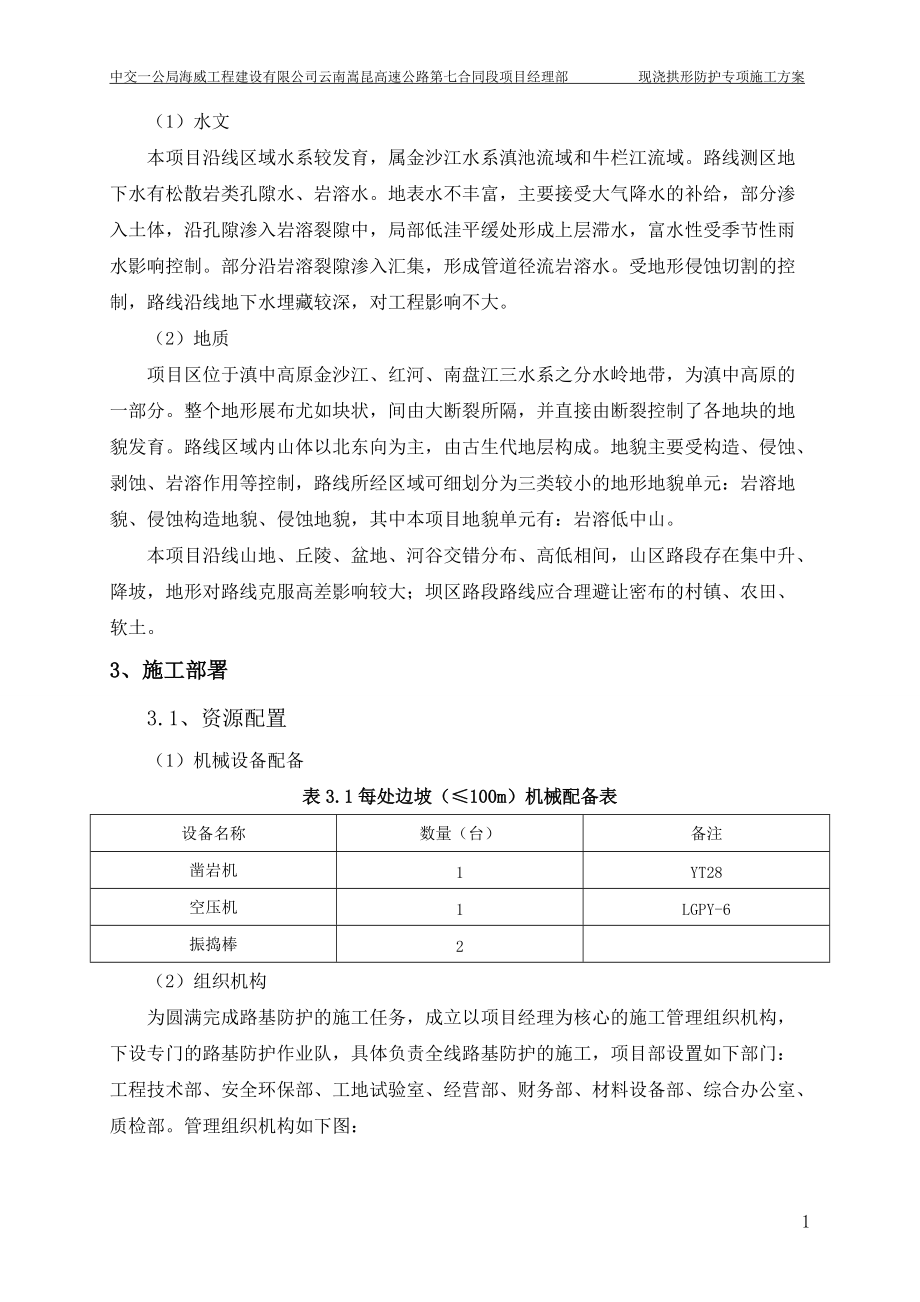

3、工期。(4)結合本公司類似工程施工經驗及施工機械設備配套能力。(5)以合理的施工進度計劃、人員及機械配備、先進的施工工藝和健全有效的質量管理措施作為本工程施工組織設計的重點。(6)推行全面質量管理,執行ISO9002質量管理標準和程序;采用項目法組織施工,推行標準化管理,達到安全、文明、高效。二、工程概況 2.1、工程簡介本合同段全長6.176Km,全線路基長4.37Km。現澆拱形防護用于路塹和路堤護坡,拱內用三維植被網。 2.2、水文、地質條件(1) 水文本項目沿線區域水系較發育,屬金沙江水系滇池流域和牛欄江流域。路線測區地下水有松散巖類孔隙水、巖溶水。地表水不豐富,主要接受大氣降水的補給,
4、部分滲入土體,沿孔隙滲入巖溶裂隙中,局部低洼平緩處形成上層滯水,富水性受季節性雨水影響控制。部分沿巖溶裂隙滲入?yún)R集,形成管道徑流巖溶水。受地形侵蝕切割的控制,路線沿線地下水埋藏較深,對工程影響不大。(2) 地質項目區位于滇中高原金沙江、紅河、南盤江三水系之分水嶺地帶,為滇中高原的一部分。整個地形展布尤如塊狀,間由大斷裂所隔,并直接由斷裂控制了各地塊的地貌發育。路線區域內山體以北東向?yàn)橹鳎晒派貙訕?gòu)成。地貌主要受構造、侵蝕、剝蝕、巖溶作用等控制,路線所經區域可細劃分為三類較小的地形地貌單元:巖溶地貌、侵蝕構造地貌、侵蝕地貌,其中本項目地貌單元有:巖溶低中山。本項目沿線山地、丘陵、盆地、河谷交
5、錯分布、高低相間,山區路段存在集中升、降坡,地形對路線克服高差影響較大;壩區路段路線應合理避讓密布的村鎮、農田、軟土。3、 施工部署 3.1、資源配置(1)機械設備配備表3.1每處邊坡(100m)機械配備表設備名稱數量(臺)備注鑿巖機1YT28空壓機1LGPY-6振搗棒2(2)組織機構為圓滿完成路基防護的施工任務,成立以項目經理為核心的施工管理組織機構,下設專門的路基防護作業隊,具體負責全線路基防護的施工,項目部設置如下部門:工程技術部、安全環保部、工地試驗室、經營部、財務部、材料設備部、綜合辦公室、質檢部。管理組織機構如下圖:圖3-1 路基防護施工管理組織機構圖項目經理:劉閩閩項目書記:李國
6、華項目總工:杜衛乾副經理:孟祥飛項目總經:孫偉安全總監:顏 晶質檢部:于劍波安全部:閆偉經營部:李洪宇財務部:劉紅亮材料部:李延凱測量隊:于志存試驗室:金 蓉 工程部:李樹運路基防護施工一隊路基防護施工二隊 3.2、工期計劃路基的現澆拱形防護隨著路基的填筑與路基的開挖均衡進行,原則上路塹邊坡的防護是開挖一級防護一級,但是在實際施工中因?yàn)槠渌蛩赜锌赡懿荒芡耆础伴_挖一級防護一級”的要求做到。對于土質邊坡一定按照此項要求進行,避免交叉施工,影響路基施工。下路堤的防護,當路基填筑完成一級邊坡后即可進行該級邊坡防護,擋墻的防護與路基填筑同步,根據本項目總體部署,路基的施工工期是從2014年12月份至
7、2015年5月底全部完成。路基防護(擋墻除外)的工期計劃從2015年3月初至2015年7月底,工期5個月。四、施工方案4.1路堤現澆拱形防護本標段路堤拱形防護設計為現澆拱形植被防護,根據現澆拱形防護的設計,進行施工現場施工組織。工藝流程:施工準備測量放樣搭設腳手架清除成型邊坡浮土、浮石拱架溝槽開挖預制攔水塊鋪砌澆筑拱形護坡混凝土設置伸縮縫拱架內植物防護。(1)施工準備路基邊坡刷坡已完成,坡面要求平整、密實,線形平順。邊坡經各級檢驗合格,可進行路基邊坡防護工程施工。(2)測量放樣首先計算路基拱架護坡設計頂邊線距路基中心距離及標高,再對拱架護坡頂每20米放線,并做好施工控制樁。拱架頂部控制樁固定好
8、后,用線團進行拱架形狀的放線,再根據實際邊坡坡度及高度確定拱架底部標高,同時做好施工控制樁。每3.4m一個拱架單元格(流水槽位置)均要設置一個上下兩個控制樁。要注意的是劃分拱架單元格時結合本段落的路基排水工程,橫向排水管處設置流水槽。另計算時若有碎落臺的分上下兩段考慮。(3) 腳手架搭設施工腳手架搭設工藝流程:基層清理承載力檢測夯實放線鋪墊板安放底座立桿定位擺放掃地桿安裝第一步縱向水平桿與各立桿扣緊安裝第一步橫向水平桿安裝第二步縱向水平桿安裝第二步橫向水平桿加設臨時斜撐桿,上端與第二步橫桿扣緊安裝第三、第四步縱向水平桿和橫向水平桿安裝二層與柱拉桿接長立桿加設縱向支撐鋪設腳手板掛設安全網驗收使用
9、。 腳手架采用48x3.5mm鋼管搭設,橫向步距為80cm,層高為120cm。立桿底部墊木厚度5cm、長度2跨、寬度200mm,必要時可采用C15混凝土對立桿基礎部位進行硬化。腳手架外側立面的兩端各設置一道剪刀撐,并應由底至頂連續設置。剪刀撐斜桿的接長采用搭接,搭接長度不小于1m,采用不少于2個旋轉扣件固定。(4)清除邊坡浮土、浮石邊坡成型后,溝槽開挖施工前,對邊坡浮石、浮土進行清除,防止施工過程中的落石、滾石危險。(5)拱架溝槽開挖根據施工控制樁拉線,定出拱架的輪廓,拱形骨架用石灰劃出(注意石灰不要污染邊坡,影響綠化),準備開挖拱架溝槽。采用人工開挖溝槽,溝槽深度為20cm,人工根據控制線開
10、挖,線形平順,槽底平整、密實無松散,尺寸、高程、坡度等檢測指標要滿足設計及規范要求,如果因?yàn)檫吰绿驅е聹喜蹟嗝娉叽绱笥谠O(shè)計值,可采取使用砂袋回填的方法進行溝槽斷面的修整。溝槽開挖完成后報檢監理工程師,經過監理工程師檢驗合格后準備下道工序施工。(6)預制攔水塊鋪砌攔水塊由預制場統一預制,使用前組織技術人員及駐地辦監理工程師到預制場檢驗,嚴格按照設計圖紙及規范要求檢驗,辦理交接手續后運輸至施工現場,搬運及運輸過程必須輕拿輕放,不得對預制塊造成損壞,導致預制塊缺邊掉角。預制攔水塊鋪砌過程中采用細砂在溝槽底部先進行找平,然后根據拱形護坡設計外觀進行鋪砌,塊與塊之間使用M20砂漿進行填塞,確保預制
11、攔水塊的鋪砌相對高差保證在10mm以內,鋪砌完成后,進行拱形護坡現澆混凝土施工。預制攔水塊鋪砌符合下列要求:預制攔水塊縫隙緊密,表面平順,鋪砌拱形順圓。攔水塊間相對高差保證在10mm內。預制攔水塊鋪砌穩定,確保不影響混凝土施工。預制攔水塊鋪砌過程中要預留伸縮縫,伸縮縫縱向間距為11.9米,縫寬2厘米。(7)拱形護坡現澆混凝土施工預制攔水塊安裝完成后進行拱形護坡現澆混凝土施工,本標段路堤現澆拱形設計采用C20混凝土,為加快邊坡防護施工進度,本標段路堤現澆拱形防護混凝土施工使用吊車配合施工的形式進行拱形護坡的混凝土澆筑。澆筑過程項目部試驗室人員、質檢員、安全員、技術員必須在現場旁站,并且在監理工程
12、師的見證下進行。施工順序從下到上多點同時進行施工,順著線路方向?qū)訉油鲜┕ぃWC施工過程中溝槽穩定。所采用的C20混凝土坍落度控制在120160mm之間,利于邊坡混凝土施工。振搗方式采用插入式振搗,在振搗過程中要注意快插慢拔,插點呈梅花型布置,按順序進行,不得遺漏。移動間距不大于振搗棒作用半徑的1.25倍。振搗時間以混凝土表面出現浮漿及不出現氣泡、下沉為宜。利用平均氣溫高于5的自然條件,用適當?shù)牟牧蠈炷帘砻婕右愿采w并澆水,由于綜合處理池等其他構筑物為水池,必須嚴格控制溫度裂縫的出現,炎熱夏季派專人對已澆筑混凝土進行經常性養護,嚴禁混凝土直接暴曬于陽光下,使混凝土在一定的時間內保持水泥水化作
13、用所需要的適當溫度和濕度條件。(8)設置伸縮縫沿路線縱向每隔2個拱圈設伸縮縫一道,縱向間距為11.9米,縫寬2厘米,見圖4-1。伸縮縫設置在拱頂正中間處,鋪砌預制塊或者現澆混凝土?xí)r使用木板隔開,施工完成后用瀝青麻絮填塞密實,填塞深度不小于10cm。填塞時注意不要污染骨架預制塊。(9)拱架內植物防護拱形護坡現澆混凝土施工完成后,待混凝土達到一定強度后,準備骨架內噴播植物綠化。需要特別注意的是:坡面要平整密實,線形平順;覆蓋土采用細粒土,無雜物,含水量適中;草籽的配比按設計要求,撒播均勻,無漏撒;養護要及時,根據天氣情況適時灑水。圖4-1 路堤拱形骨架植草防護圖4.2、路塹現澆拱形防護本標段路塹拱
14、形防護設計為錨桿現澆拱形植被防護,根據設計防護,進行施工現場施工組織。工藝流程:路堤現澆拱形防護的施工工藝流程:施工準備測量放樣搭設腳手架清除成型邊坡浮土、浮石拱架溝槽開挖錨桿施工鋼筋施工、支模澆筑拱形護坡混凝土拱架內植物防護。(1)施工準備本段落路基層、土路肩施工完畢,路基邊坡刷坡已完成,坡面要求平整、密實,線形平順。邊坡經各級檢驗合格,可進行路基邊坡防護工程施工。(2)測量放樣首先計算路基拱架護坡設計頂邊線距路基中心距離及標高,再對拱架護坡頂每20米放線,并做好施工控制樁。拱架頂部控制樁固定好后,用線團進行拱架形狀的放線,再根據實際邊坡坡度及高度確定拱架底部標高,同時做好施工控制樁。每3.
15、4m一個拱架單元格(流水槽位置)均要設置一個上下兩個控制樁。要注意的是劃分拱架單元格時結合本段落的路基排水工程,橫向排水管處設置流水槽。時若有碎落臺的分上下兩段考慮。(3)腳手架搭設施工腳手架搭設工藝流程:基層清理承載力檢測夯實放線鋪墊板安放底座立桿定位擺放掃地桿安裝第一步縱向水平桿與各立桿扣緊安裝第一步橫向水平桿安裝第二步縱向水平桿安裝第二步橫向水平桿加設臨時斜撐桿,上端與第二步橫桿扣緊安裝第三、第四步縱向水平桿和橫向水平桿安裝二層與柱拉桿接長立桿加設縱向支撐鋪設腳手板掛設安全網驗收使用。腳手架采用48x3.5mm鋼管搭設,橫向步距為80cm,層高為120cm。立桿底部墊木厚度5cm、長度2
16、跨、寬度200mm,必要時可采用C15混凝土對立桿基礎部位進行硬化。腳手架外側立面的兩端各設置一道剪刀撐,并應由底至頂連續設置。剪刀撐斜桿的接長采用搭接,搭接長度不小于1m,采用不少于2個旋轉扣件固定。(4)清除邊坡浮土、浮石邊坡成型后,溝槽開挖施工前,對邊坡浮石、浮土進行清除,防止施工過程中的落石、滾石危險。(5)拱架溝槽開挖根據施工控制樁拉線,定出拱架的輪廓,拱形骨架用石灰劃出(注意石灰不要污染邊坡,影響綠化),準備開挖拱架溝槽。采用人工開挖溝槽,溝槽深度為20cm,人工根據控制線開挖,線形平順,槽底平整、密實無松散,尺寸、高程、坡度等檢測指標要滿足設計及規范要求,如果因?yàn)檫吰绿驅е?/p>
17、溝槽斷面尺寸大于設計值,可采取使用砂袋回填的方法進行溝槽斷面的修整。溝槽開挖完成后報檢監理工程師,經過監理工程師檢驗合格后準備下道工序施工。(6)錨桿施工根據設計要求首先布設錨桿鉆孔點,用噴漆標記鉆孔點,然后進行錨桿鉆孔,拱肋首根錨桿布置于拱肋距離碎落臺0.55米處,第二根錨桿布置于第一根錨桿順拱肋往上1.5米處,第三根錨桿布置于拱頂中間處,拱頂錨桿如果剛好處于變形縫處則錨桿往側面平移0.5米。錨桿鉆孔施工前進行坡面腳手架的搭設,腳手架按照腳手架搭設安全規程進行搭設,搭設完成后進行錨桿鉆孔,根據設計要求鉆孔深度為3.2米,孔徑7厘米。鉆孔完成后用高壓風力進行清孔并報檢監理工程師,經監理工程師檢
18、驗合格后進行錨桿安設及注漿。注漿并插入錨桿(錨桿外露環套頂端不能高出地表,且環套段不能注漿,以確保支撐繩張拉后盡可能緊貼地表),采用M25號的水泥砂漿,孔內應確保漿液飽滿,再進行下道工序前注漿體養護不少于三天。圖4-2 錨桿布置圖(7)模板安裝根據施工控制樁拉線,定出拱架的輪廓。鋪設鋼筋網片:鋼筋網片采用16鋼筋加工,拱肋部位主筋間距20厘米布置、連接鋼筋間距50cm,拱圈的主筋間距20cm、上拱部連接綱筋間距57cm、下拱部連接綱筋間距50.5cm,鋼筋網底部留5厘米保護層,跟錨桿進行焊接連接。現場采用鋼模板搭設,模板高26cm、厚4mm,攔水緣內側高6cm。搭設寬度為30cm,外部采用16
19、鋼筋、長50cm固定和支撐,國定鋼筋打入土中20cm以上,內部用30cm長的木板支撐,以確保穩固。變形縫設置為通縫,縫寬2cm,縱向間距為10.3cm。(8)拱形護坡現澆混凝土施工 首件工程現澆拱形設計采用C20混凝土,為加快邊坡防護施工進度,現澆拱形防護混凝土施工使用吊車配合施工的形式進行拱形護坡的混凝土澆筑。澆筑過程項目部試驗室人員、質檢員、安全員、技術員必須在現場旁站,并且在監理工程師的見證下進行。施工順序從下到上多點同時進行施工,順著線路方向?qū)訉油鲜┕?,保證施工過程中溝槽穩定。所采用的C20混凝土坍落度控制在120160mm之間,利于邊坡混凝土施工。振搗方式采用插入式振搗,在振搗過程
20、中要注意快插慢拔,插點呈梅花型布置,按順序進行,不得遺漏。移動間距不大于振搗棒作用半徑的1.25倍。振搗時間以混凝土表面出現浮漿及不出現氣泡、下沉為宜。 模板支撐拆除前,混凝土強度必須達到設計要求,并經申報批準后,才能進行。拆除模板一般用長撬棒,人不許站在正在拆除的模板上。在拆除樓板模板時,要注意整塊模板掉下傷人。拆模時必須設置警戒區域,并派人監護。拆模必須拆除干凈徹底,不得保留有懸空模板。拆下的模板要及時清理,堆放整齊。高處拆下的模板及支撐應用垂直升降設備運至地面,不得亂拋亂扔。拆模時,臨時腳手架必須牢固,不得用拆下的模板做腳手板。腳手板擱置必須牢固平整,不得有空頭板,以防踏空墜落。利用平均
21、氣溫高于5的自然條件,用適當?shù)牟牧蠈炷帘砻婕右愿采w并澆水,由于綜合處理池等其他構筑物為水池,必須嚴格控制溫度裂縫的出現,炎熱夏季派專人對已澆筑混凝土進行經常性養護,嚴禁混凝土直接暴曬于陽光下,使混凝土在一定的時間內保持水泥水化作用所需要的適當溫度和濕度條件。(9)設置伸縮縫沿路線縱向每隔2個拱圈設伸縮縫一道,縱向間距為11.9米,縫寬2厘米。伸縮縫設置在拱頂正中間處,鋪砌預制塊或者現澆混凝土?xí)r使用木板隔開,施工完成后用瀝青麻絮填塞密實,填塞深度不小于10cm。填塞時注意不要污染骨架預制塊。(10)拱架內植物防護 拱形護坡現澆混凝土施工完成后,待混凝土達到一定強度后,準備骨架內噴播植物綠化。
22、需要特別注意的是:坡面要平整密實,線形平順;覆蓋土采用細粒土,無雜物,含水量適中;草籽的配比按設計要求,撒播均勻,無漏撒;養護要及時,根據天氣情況適時灑水。圖4-3 拱形骨架植草防護圖五、安全保證措施1、成立安全管理組織機構 項目部成立以經理為組長的安全領導小組,組織領導安全施工管理工作,定期進行安全檢查、召開安全分析會議,分析安全保證計劃的執行情況,及時發現問題,研究改進措施,積極推動項目經理部全面安全管理工作的深入開展。 2、明確安全生產管理體系要素職責分配建立從經理、作業班長到操作工人的崗位安全責任制、明確各級管理職責,管理生產必須管安全,建立嚴格的考核制度,直接將經濟效益與安全掛鉤。并制定了詳細切實可行的有關各部門、人員的安全職責。 3、建立健全各項安全作業制度和防護
溫馨提示
- 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
- 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
- 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
- 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
- 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
- 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
- 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。
最新文檔
- 2025年:租賃合同貼花范本解析
- 2025年固定資產升級改造借款合同
- 2025授權銷售合同委托書模板
- 脾良性腫瘤的臨床護理
- 新質生產力發展動力
- 2025年租賃農民土地的長期租賃合同
- 嵌頓性腹股溝斜疝的臨床護理
- 《數據驅動業務》課件
- 2025【租房合同范本】個人租房合同協議書模板
- 2025雙方與合作伙伴的租賃合同范本參考
- 安全生產培訓方案模版(3篇)
- 材料吊裝施工方案
- 溫泉度假酒店項目可行性分析報告
- 數字華容道+課時2
- 支票抵押借款協議
- 2024年個人之間清賬協議書模板
- 小學數學教學中問題解決策略的研究
- 人教版四年級上冊數學【選擇題】專項練習100題附答案
- 數字船廠智慧園區整體解決方案兩份資料
- GB/T 31078-2024低溫倉儲作業規范
- DL∕T 5863-2023 水電工程地下建筑物安全監測技術規范
評論
0/150
提交評論
