1、大截面柱混凝土澆筑方案一、 編制依據本工程相關圖紙混凝土結構工程施工規范GB 50666-2011混凝土結構工程施工質量驗收規范GB 50204-2002(2010年版)和記黃埔老浦片商業與住宅項目地下室施工圖紙二、 編制原因本項目3座塔樓均為41層的超高層建筑,塔樓結構的豎向荷載由塔樓結構柱所承受,因此塔樓結構柱的混凝土成型質量直接關系到整個塔樓的結構安全;本項目塔樓的結構柱尺寸普遍較大,結構柱主筋、箍筋較密集,對混凝土澆筑時的澆筑質量和振搗工作提出了更高的要求。三、 處理措施1、混凝土澆筑前的安排(1)本工程現場所用混凝土采用商品混凝土;澆筑塔樓結構柱混凝土使用到的相關機械設備為37米汽車

2、泵、47米汽車泵、HBT80地泵、混凝土布料機、插入式振搗器50振搗棒,及其他必備的常用工具。(2)結構柱封模板之前必須經自檢合格后報監理工程師進行驗收,驗收合格后,方可封模板;模板封好后,用水泥砂漿將模板根部一周封死,以防止漏漿。(3)封模板前用自來水將柱的根部清洗干凈,然后封模板校正加固檢查驗收澆筑混凝土。2、商品混凝土的運輸(1)混凝土罐車數量應根據運輸距離和澆筑速度合理配置,以滿足澆筑,確保混凝土連續澆筑。(2)泵車安排和使用:泵車的選型和布置,必須根據現場的特點,混凝土澆筑方案確定泵車在施工過程中,不得碰撞腳手架、柱鋼筋,一旦碰撞到柱鋼筋使其產生彎曲的話,應及時停止?jié)仓?,并及時將鋼筋

3、糾正。(3)泵車司機操作時,必須注意力集中,細心操作,嚴禁違章操作和離崗。3、混凝土澆筑的現場管理(1)商品混凝土進入現場后,要進行全面的檢查,對混凝土出現離析、分層現象以及坍落度不符合規定的,應堅決退貨。(2)對到場的混凝土進行塌落度測量,對于坍落度大于200mm的混凝土應要求其退場。(3)混凝土澆筑現場值班施工員應嚴格控制好結構柱分層澆筑的厚度,以及振搗棒插入混凝土里的時間、深度,振搗棒插入點的間距,振搗的相關工序的控制。4、混凝土材料的要求(1)混凝土必須提前按照設計要求作試配提交監理批準。(2)混凝土的原材料必須符合設計要求和施工規范的有關規定;混凝土配合比、原材料計量必須符合施工規范

4、規定(詳見商品混凝土資料)。(3)簽訂商品混凝土供貨同時要附上特殊技術要求、強度等級、坍落度、初凝時間等以保證混凝土質量符合要求。5、混凝土澆筑要點(1)柱混凝土下料時,泵管口部應盡量靠近柱頭,以免混凝土自由落體高度太大,混凝土產生骨漿分離。(2)塔樓大截面結構柱混凝土應分層澆筑,每層澆筑厚度不超過800mm,將下層混凝土振搗密實后,并在其初凝之前澆筑上層混凝土;且本層混凝土振搗時,振動棒的前端應插入前一層澆筑的混凝土中不小于50mm,以利于結合部位的緊密。(3)混凝土振搗采用插入式振搗棒,相鄰插入點的間距不應大于振動棒作用半徑的1.4倍,(此大截面柱所用的50型振動棒作用半徑為400500m

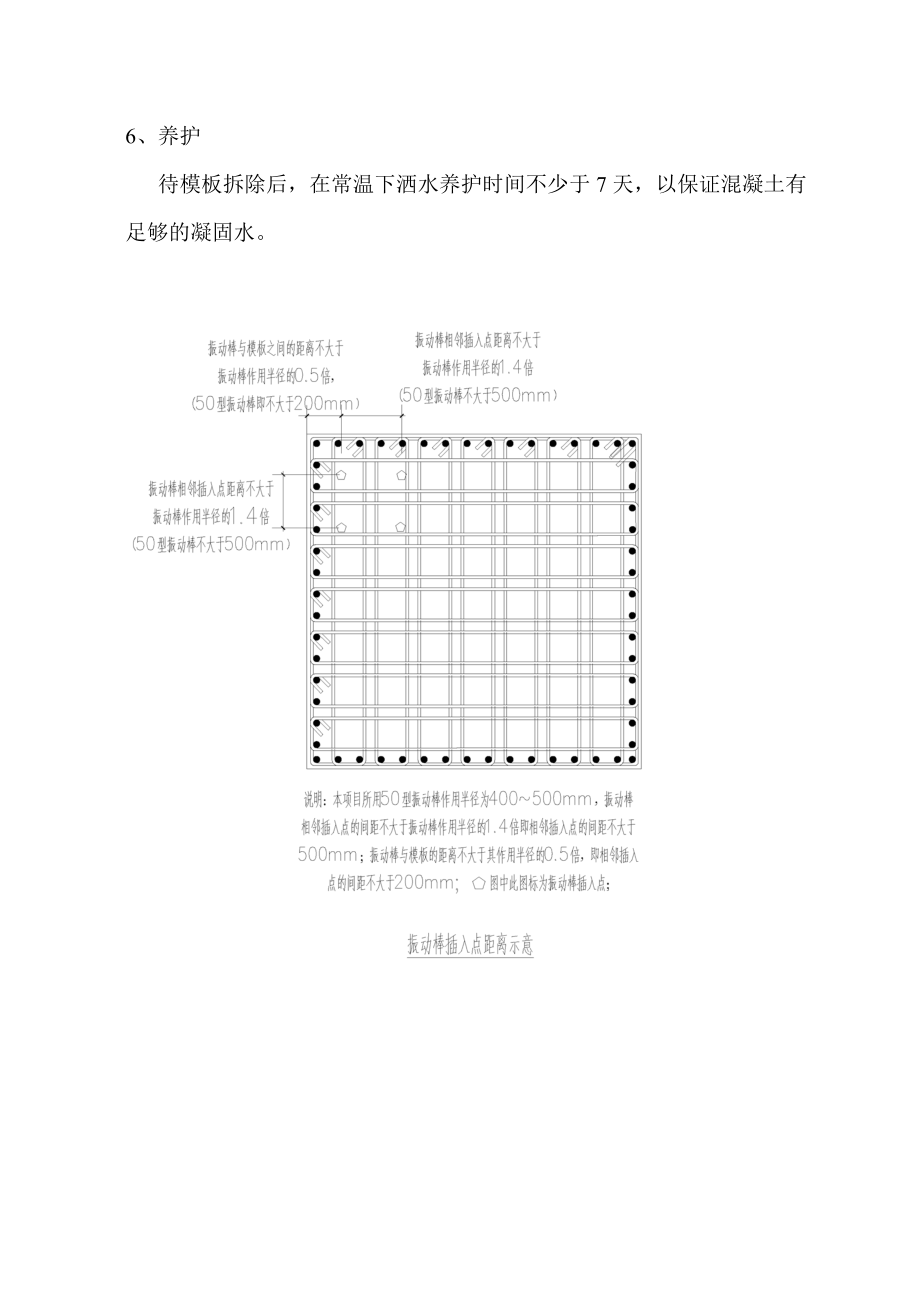

5、m,故當期對混凝土進行振搗時,振動棒相鄰插入點的間距不應大于500mm);振搗棒與模板的距離不應大于其作用半徑的0.5倍,并應避免碰撞鋼筋、模板等;振搗棒操作時要快插慢拔,振搗時應盡量靠近柱邊、柱角振搗,并不得超過振搗作用范圍。每一次振搗的持續時間為1030秒,當混凝土表面無明顯塌陷、有水泥漿泛出、不再冒氣泡時,應結束本次振搗。(4)本項目大截面柱最大高度為6m,為保證混凝土自由落體高度不大于3m,我司采用長度3m,A100mm鍍鋅圓管作為導管由柱上的箍筋之間的間隙插入構件內部,進行砼澆筑;并在導管上口焊接一個500×500mm的鋼漏斗用來接住泵管泵送過來的混凝土。(5)鋼筋密集的部位嚴格按分層澆筑的要求,澆筑至梁底面?;炷翝仓^程中應經常觀察對拉絲螺帽和柱箍的情況,若發現雙對拉絲螺帽有松動的跡象,應立即對其進行緊固,并應隨時觀察柱箍的情況。6、養護 待模板拆除后,在常溫下灑水養護時間不少于7天,以保證混凝土有足夠的凝固水。7、安全注意事項(1)澆筑混凝土?xí)r電纜線不準拖

溫馨提示

  • 1. 本站所有資源如無特殊說明,都需要本地電腦安裝OFFICE2007和PDF閱讀器。圖紙軟件為CAD,CAXA,PROE,UG,SolidWorks等.壓縮文件請下載最新的WinRAR軟件解壓。
  • 2. 本站的文檔不包含任何第三方提供的附件圖紙等,如果需要附件,請聯系上傳者。文件的所有權益歸上傳用戶所有。
  • 3. 本站RAR壓縮包中若帶圖紙,網頁內容里面會有圖紙預覽,若沒有圖紙預覽就沒有圖紙。
  • 4. 未經權益所有人同意不得將文件中的內容挪作商業或盈利用途。
  • 5. 人人文庫網僅提供信息存儲空間,僅對用戶上傳內容的表現方式做保護處理,對用戶上傳分享的文檔內容本身不做任何修改或編輯,并不能對任何下載內容負責。
  • 6. 下載文件中如有侵權或不適當內容,請與我們聯系,我們立即糾正。
  • 7. 本站不保證下載資源的準確性、安全性和完整性, 同時也不承擔用戶因使用這些下載資源對自己和他人造成任何形式的傷害或損失。

評論

0/150

提交評論
